Mały domek rekreacyjny można dziś postawić bez pozwolenia, ale to nie oznacza, że wystarczy kupić gotową konstrukcję i zacząć budowę od razu. Najwięcej problemów rodzi nie sam metraż, tylko zgodność z planem miejscowym, sposób liczenia powierzchni zabudowy i to, czy inwestycja rzeczywiście mieści się w uproszczonej procedurze. Poniżej rozkładam temat na czynniki pierwsze: wyjaśniam, kiedy wystarczy zgłoszenie, jakie dokumenty są potrzebne, kiedy urząd może się sprzeciwić i gdzie inwestorzy najczęściej popełniają kosztowne błędy.
Najważniejsze zasady sprowadzają się do działki, metrażu i zgodności z planem
- Budowa małego budynku rekreacji indywidualnej może odbyć się na zgłoszenie, ale tylko wtedy, gdy obiekt spełnia ustawowe limity i pasuje do lokalnych przepisów.
- Liczy się powierzchnia zabudowy, a nie powierzchnia użytkowa, więc to właśnie obrys budynku na gruncie decyduje o kwalifikacji.
- Przy obiektach rekreacyjnych do 35 m2 i do 70 m2 obowiązują różne warunki konstrukcyjne, a na działce wolno postawić tylko ograniczoną liczbę takich budynków.
- Organ ma 21 dni na sprzeciw, ale termin może się wydłużyć, jeśli dokumenty są niepełne albo inwestycja nie zgadza się z MPZP lub decyzją WZ.
- Dom rekreacyjny na zgłoszenie to nie to samo co dom mieszkalny do 70 m2, choć te pojęcia bywają mylone nawet w ofertach sprzedażowych.
Domek na zgłoszenie to potoczna nazwa, ale prawo rozróżnia dwa różne przypadki
W praktyce pod tym hasłem kryją się dwa odrębne rozwiązania: mały budynek rekreacji indywidualnej oraz dom mieszkalny realizowany na zgłoszenie. To nie jest drobna różnica redakcyjna, tylko zupełnie inna podstawa prawna i inne konsekwencje dla inwestora. Jeśli ktoś planuje weekendowy albo sezonowy domek wypoczynkowy, interesuje go przede wszystkim pierwszy wariant.
| Cecha | Budynek rekreacji indywidualnej | Dom mieszkalny do 70 m2 |
|---|---|---|
| Cel | Wypoczynek, pobyt sezonowy, użytkowanie rekreacyjne | Zaspokojenie własnych potrzeb mieszkaniowych |
| Powierzchnia zabudowy | Do 35 m2 albo powyżej 35 m2, ale nie więcej niż 70 m2 | Do 70 m2 |
| Ważne limity | Dla większego wariantu: rozpiętość elementów konstrukcyjnych do 6 m i wysięg wsporników do 2 m | Obiekt wolno stojący, nie więcej niż dwukondygnacyjny, z dodatkowymi oświadczeniami inwestora |
| Liczba na działce | Nie więcej niż jeden na każde 500 m2 powierzchni działki | Nie ten sam limit, obowiązują inne warunki formalne |
| Najczęstsza pomyłka | Traktowanie domku rekreacyjnego jak pełnoprawnego domu całorocznego | Mylenie procedury mieszkaniowej z rekreacyjną |
To rozróżnienie ma duże znaczenie, bo przy domku rekreacyjnym urząd patrzy na funkcję obiektu, a nie na to, czy inwestor chciałby w nim mieszkać cały rok. Gdybym miał wskazać jeden błąd, który najczęściej psuje cały plan, byłaby to właśnie próba „przepisania” domu mieszkalnego na obiekt rekreacyjny. Z tego miejsca już tylko krok do pytania, jakie warunki musi spełnić sama działka i sam budynek.
Jakie warunki musi spełniać działka i sam budynek

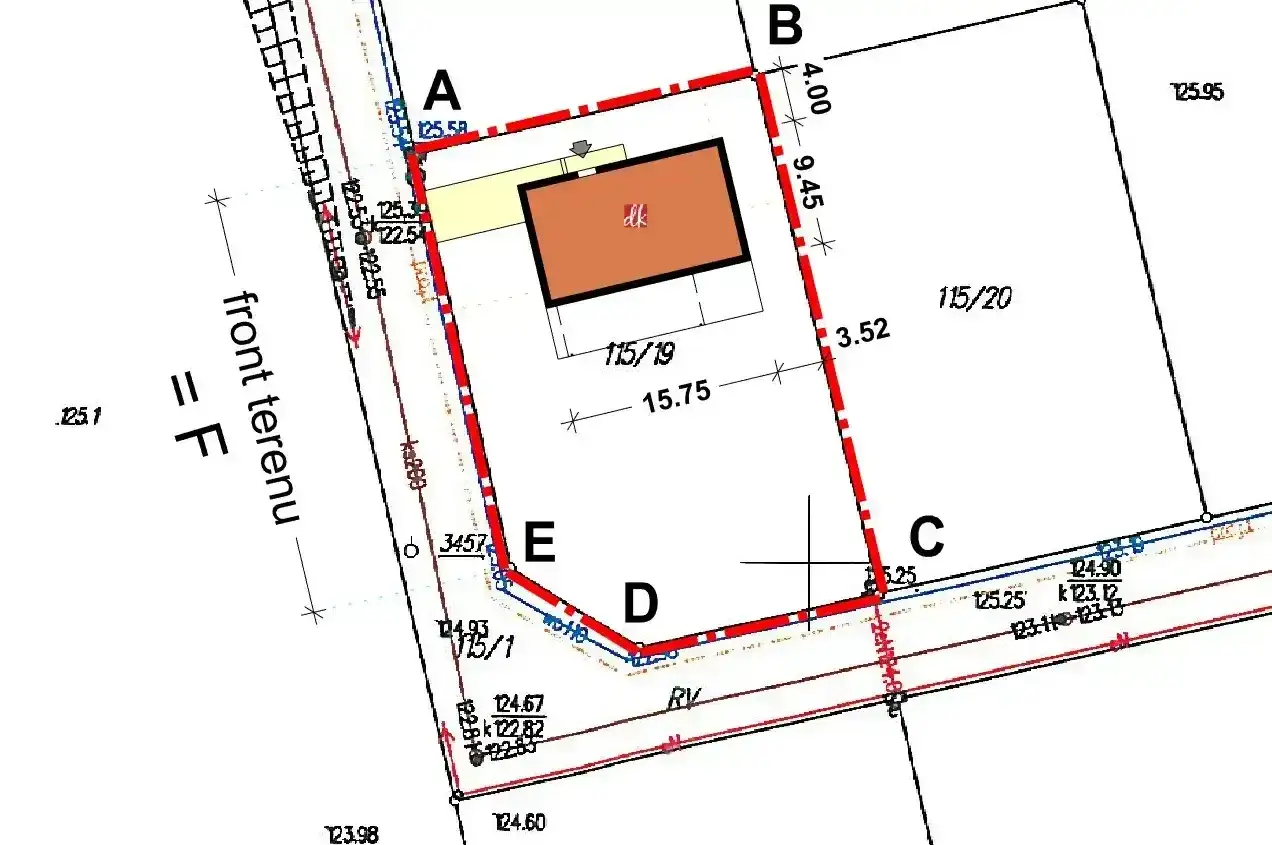

Na papierze sprawa wygląda prosto, ale w praktyce to zestaw kilku warunków, które muszą zadziałać jednocześnie. Po pierwsze, obiekt musi być wolno stojący i parterowy. Po drugie, trzeba pilnować powierzchni zabudowy, czyli rzutu budynku na gruncie, a nie tego, ile realnie miejsca będzie w środku. Po trzecie, działka musi pozwalać na taką zabudowę w świetle planu miejscowego albo decyzji o warunkach zabudowy.
W przypadku budynków rekreacji indywidualnej obowiązują obecnie dwa progi powierzchniowe: do 35 m2 oraz powyżej 35 m2, ale maksymalnie do 70 m2. Przy większym wariancie dochodzi jeszcze limit konstrukcyjny: rozpiętość elementów konstrukcyjnych do 6 m i wysięg wsporników do 2 m. Brzmi technicznie, ale to właśnie te parametry odróżniają prosty domek od obiektu, który zaczyna przypominać pełnowymiarowy budynek.
Warto też pilnować limitu liczby obiektów na działce. Ustawa pozwala na jeden taki budynek na każde 500 m2 powierzchni działki. To oznacza, że na działce 600 m2 nadal mieści się tylko jeden domek, a dopiero przy 1000 m2 można rozważać dwa. Ta zasada często zaskakuje właścicieli większych parceli, którzy patrzą wyłącznie na metraż samego domku.
Najbardziej praktyczna rada? Zanim zamówisz konstrukcję, sprawdź MPZP albo warunki zabudowy. W rejonie Krakowa i gmin podmiejskich to właśnie plan miejscowy najczęściej rozstrzyga, czy inwestycja przejdzie bez sporu z urzędem. Jeśli działka jest rolna, leśna, objęta ochroną konserwatorską albo leży na terenie szczególnym, procedura potrafi się skomplikować mimo niewielkiego metrażu. Następny krok to sama ścieżka formalna, czyli zgłoszenie.

Jak wygląda zgłoszenie w urzędzie krok po kroku
W aktualnym Prawie budowlanym zgłoszenie składa się przed rozpoczęciem robót, a organ ma 21 dni na wniesienie sprzeciwu. Jeśli nie ma sprzeciwu, można ruszać z pracami. Jeśli inwestor potrzebuje szybszego potwierdzenia, może wystąpić o zaświadczenie o braku podstaw do wniesienia sprzeciwu i nie musi wtedy czekać do końca terminu. To rozwiązanie jest szczególnie wygodne, gdy sezon budowlany jest krótki.
Do zgłoszenia trzeba dołączyć kilka podstawowych dokumentów. W przypadku domku rekreacyjnego najczęściej są to:
- oświadczenie o prawie do dysponowania nieruchomością na cele budowlane,
- decyzja o warunkach zabudowy, jeśli jest wymagana dla danej działki,
- odpowiednie szkice lub rysunki, jeżeli są potrzebne do oceny inwestycji,
- opinie, uzgodnienia, pozwolenia i inne dokumenty wymagane przepisami odrębnymi, jeśli działka albo lokalizacja tego wymagają.
W praktyce urząd nie oczekuje tu pełnego projektu budowlanego tak jak przy pozwoleniu, ale nie należy mylić prostszej procedury z brakiem formalności. Jeśli dokumenty są niepełne, organ wezwie do uzupełnienia, a termin 21 dni zatrzyma się do czasu dosłania braków. Dziś można złożyć zgłoszenie także elektronicznie przez e-Budownictwo, co oszczędza czas, zwłaszcza gdy trzeba szybko skompletować i dosłać materiały.
Jeśli mam doradzić jedną rzecz praktyczną, to tę: najpierw sprawdź status działki, potem przygotuj rysunki i dopiero na końcu zamawiaj produkcję lub transport domku. W przeciwnym razie łatwo kupić obiekt, którego nie da się legalnie ustawić w wybranym miejscu. A skoro urząd może reagować nie tylko na braki formalne, warto od razu wiedzieć, kiedy pojawia się sprzeciw.
Kiedy urząd może wnieść sprzeciw albo kazać przejść na pozwolenie
Sprzeciw nie pojawia się z kaprysu urzędnika, tylko wtedy, gdy zgłoszenie nie mieści się w przepisach. Najczęstsza przyczyna jest prosta: inwestycja dotyczy obiektu, który w rzeczywistości wymaga pozwolenia na budowę. Druga grupa problemów jest jeszcze bardziej praktyczna i dotyczy niezgodności z miejscowym planem zagospodarowania przestrzennego, decyzją o warunkach zabudowy albo innymi przepisami.
Do sprzeciwu może też dojść wtedy, gdy roboty rozpoczęto za wcześnie. To ważne, bo część osób zakłada, że „nic się nie stanie”, jeśli przywiezie materiał przed upływem terminu. To zły pomysł. Organ może też wezwać do uzupełnienia zgłoszenia, a jeśli inwestor nie dosyła braków, finalnie wniesie sprzeciw. W praktyce lepiej zatem założyć, że termin i kompletność dokumentów są równie ważne jak sam projekt domku.
Warto pamiętać jeszcze o jednej rzeczy: urząd ma prawo uznać, że obiekt objęty zgłoszeniem powinien jednak przejść przez pozwolenie, jeśli może naruszać plan miejscowy, warunki zabudowy albo powodować zagrożenie dla ludzi, mienia, środowiska czy sąsiednich nieruchomości. To nie jest częsty scenariusz przy małych domkach, ale zdarza się przy nietypowych lokalizacjach, terenach chronionych lub działkach z trudnym otoczeniem infrastrukturalnym.
Jeżeli ktoś chce ominąć te ryzyka, powinien zacząć od lokalizacji, a nie od katalogu producenta. I właśnie tu najczęściej pojawiają się te same, powtarzalne błędy, które potrafią zatrzymać inwestycję na kilka tygodni albo miesięcy.
Najczęstsze błędy przy małych domkach rekreacyjnych
W mojej ocenie lista potknięć jest zaskakująco krótka, ale za to bardzo powtarzalna. Dobra wiadomość jest taka, że większości z nich można uniknąć jeszcze przed zakupem projektu lub podpisaniem umowy z wykonawcą.
- Mylenie powierzchni zabudowy z użytkową. Urząd liczy obrys budynku na gruncie, więc atrakcyjny układ wnętrza nie zmienia kwalifikacji prawnej.
- Ignorowanie limitu 1 budynku na 500 m2 działki. To szczególnie ważne przy większych parcelach i planach rodzinnych albo inwestycyjnych.
- Brak sprawdzenia MPZP lub WZ. W praktyce to najczęstszy powód, dla którego „prosty domek” przestaje być prosty.
- Traktowanie obiektu mobilnego jak automatycznie zwolnionego z formalności. Sam fakt, że domek stoi na podporach albo ma możliwość przestawienia, nie zawsze rozwiązuje problem prawny.
- Budowa na działce o innym przeznaczeniu niż zakładane użytkowanie. Inne zasady mogą obowiązywać na gruntach rolnych, leśnych, w strefach ochrony konserwatorskiej albo na terenach Natura 2000.
- Rozpoczęcie prac przed upływem terminu. Nawet niewielkie przyspieszenie robót może skończyć się sprzeciwem i korektą całej procedury.
Jest jeszcze jeden błąd, który widzę wyjątkowo często: inwestorzy kupują gotowy projekt, a dopiero potem pytają urząd, czy w ogóle wolno go postawić na danej działce. To odwrócona kolejność. Najpierw warunki formalne, potem zakup. W praktyce oszczędza to więcej pieniędzy niż każdy rabat u producenta. Z tego miejsca łatwo przejść do ostatniego kroku: co sprawdzić, zanim wbijesz pierwszą łopatę.
Zanim zamówisz projekt, sprawdź te rzeczy na działce
Gdybym miał zamknąć cały temat w krótkiej liście kontrolnej, zacząłbym od czterech punktów. Po pierwsze, sprawdź przeznaczenie działki w MPZP albo w decyzji o warunkach zabudowy. Po drugie, policz powierzchnię działki i zobacz, ile takich obiektów już się na niej „mieści” według limitu 500 m2. Po trzecie, upewnij się, że planowany domek rzeczywiście jest parterowy i wolno stojący. Po czwarte, oceń, czy nie wchodzą dodatkowe ograniczenia związane z ochroną środowiska, zabytkami albo statusem gruntu.
Ja na tym etapie sprawdziłbym jeszcze sposób użytkowania. Jeśli domek ma służyć wyłącznie rekreacji, sprawa jest prostsza. Jeśli od początku myślisz o całorocznym mieszkaniu, ogrzewaniu i pełnym zapleczu sanitarnym, może się okazać, że lepszym wyborem będzie inna ścieżka formalna. To nie jest kwestia „lepszego” lub „gorszego” rozwiązania, tylko dopasowania inwestycji do realnego celu.
W praktyce najbardziej opłaca się podejść do tego bez skrótów: najpierw status działki, potem parametry budynku, dopiero później zamówienie konstrukcji i przygotowanie zgłoszenia. Właśnie tak unika się kosztownych przeróbek, sporów z urzędem i niepotrzebnego stresu na ostatniej prostej.
