Kosztorys inwestorski - jak sprawdzić, czy budżet budowy jest realny?

Przemysław Wróblewski

Przemysław Wróblewski

16 lutego 2026

Klucze, pieniądze i kalkulator – wszystko, co potrzebne do sporządzenia kosztorysu inwestorskiego.

Spis treści

Dobry kosztorys inwestorski porządkuje budżet jeszcze przed wejściem ekipy na budowę. Pokazuje, ile mogą kosztować materiały, robocizna, sprzęt i logistyka, a przy tym pozwala porównywać oferty bez zgadywania, która z nich jest realna. W praktyce to dokument, który chroni inwestora przed niedoszacowaniem, a wykonawcę przed niejasnym zakresem robót.

Najważniejsze rzeczy, które trzeba wiedzieć przed wyceną budowy

  • Dokument opiera się na dokumentacji projektowej, przedmiarze robót i aktualnych cenach rynkowych.
  • W zamówieniach publicznych służy do ustalenia wartości zamówienia, więc ma znaczenie formalne, nie tylko orientacyjne.
  • Wartości liczy się netto, bez VAT, dlatego budżet inwestora trzeba potem przeliczyć na realny koszt brutto.
  • Najwięcej problemów powodują braki w przedmiarze, zbyt stare ceny i pominięcie logistyki, odpadów oraz prac towarzyszących.
  • Najlepszy efekt daje dokument aktualny, rozbity na konkretne pozycje i przygotowany z rezerwą na nieprzewidziane roboty.

Po co ten dokument inwestorowi

Ja patrzę na taki dokument przede wszystkim jak na narzędzie decyzyjne, a nie biurokratyczny dodatek. Ma on odpowiedzieć na bardzo proste pytanie: czy planowana inwestycja mieści się w budżecie, który naprawdę można udźwignąć. To ważne zarówno przy nowym domu, jak i przy remoncie mieszkania, garażu czy modernizacji instalacji.

W polskich realiach budowlanych kluczowe jest to, że wycena nie powstaje „na oko”. Obowiązujące zasady opierają się na dokumentacji, przedmiarze i cenach jednostkowych robót podstawowych, a wynik pokazuje wartość robót bez VAT. W praktyce oznacza to, że ten sam zakres można policzyć rzetelnie, a nie tylko szacunkowo, i porównać z ofertami kilku ekip na wspólnej podstawie.

To właśnie dlatego dobrze przygotowany dokument przydaje się też przed podpisaniem umowy. Jeśli wykonawca wycenił część robót wyraźnie niżej niż reszta rynku, od razu widać, czy wynika to z lepszej organizacji, innej technologii, czy po prostu z pominięcia części zakresu. Z takiego punktu odniesienia łatwiej potem przejść do samej treści opracowania.

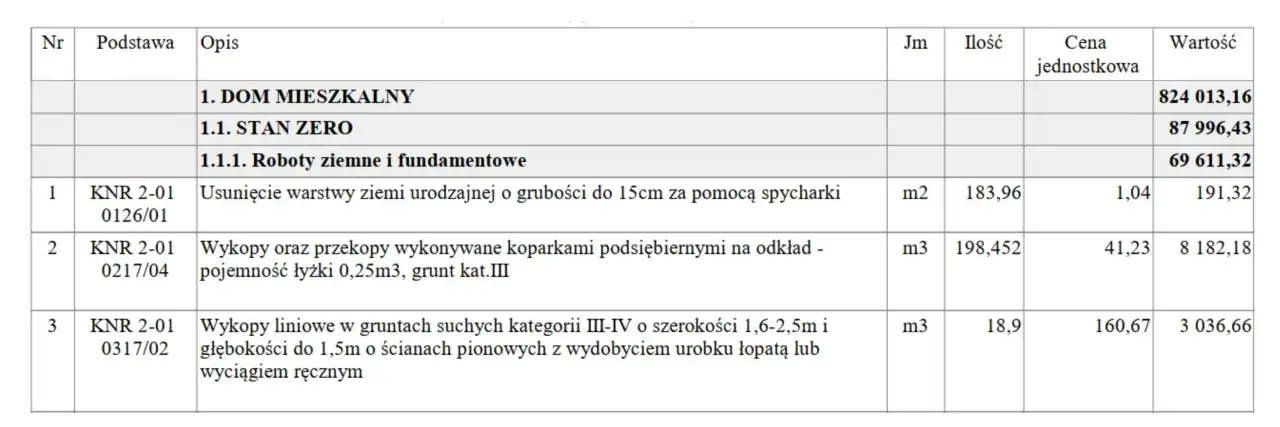

Fragment kosztorysu inwestorskiego: roboty ziemne i fundamentowe dla domu mieszkalnego. Wartość 69 611,32.

Jak wygląda taki dokument i co powinien zawierać

Gdy dokument jest zrobiony porządnie, nie przypomina luźnej tabeli z przypadkowymi cenami. Ma logiczną strukturę, w której każda pozycja wynika z konkretnych ilości i konkretnej podstawy wyceny. W remontach często wystarcza inwentaryzacja i protokół typowania robót zamiast pełnej dokumentacji projektowej, ale sam układ nadal musi być czytelny.

Element Co zawiera Dlaczego jest ważny
Strona tytułowa Rodzaj opracowania, nazwę inwestycji, lokalizację, inwestora, autora i datę Pozwala od razu ustalić, czego dotyczy wycena i kiedy powstała
Opis ogólny Krótki opis obiektu lub robót, zakres inwestycji i założenia Ułatwia zrozumienie, czy obejmuje budowę, remont czy modernizację
Przedmiar robót Pozycje robót, ich kolejność, jednostki miary i ilości To podstawa całej kalkulacji, bez niej wycena traci wiarygodność
Kalkulacja Ceny jednostkowe robót, materiały, robocizna, sprzęt i narzuty Pokazuje, skąd bierze się końcowa wartość i co ją podbija
Założenia wyjściowe Dane techniczne, organizacyjne i technologiczne, których nie ma w projekcie Chroni przed sporami, bo doprecyzowuje, na jakiej podstawie liczono koszty
Wartość końcowa Suma wszystkich pozycji, zwykle jako koszt netto To liczba, na której inwestor może oprzeć budżet i negocjacje

Warto zwrócić uwagę na jedno: bez porządnego przedmiaru nawet dobra kalkulacja może być myląca. Jeśli ktoś pomija wywóz gruzu, zabezpieczenia, transport materiałów albo roboty przygotowawcze, końcowa kwota zaczyna żyć własnym życiem. Dlatego przy ocenie takiego opracowania patrzę zawsze na zakres, a dopiero potem na sam wynik liczbowy.

Skoro wiadomo już, jak powinien wyglądać dokument, naturalnie pojawia się kolejne pytanie: kiedy naprawdę trzeba go mieć, a kiedy wystarczy zwykła orientacyjna wycena.

Kiedy jest naprawdę potrzebny, a kiedy wystarczy orientacyjna wycena

Formalna rola tego opracowania rośnie przede wszystkim w zamówieniach publicznych. Tam służy do ustalenia wartości zamówienia i musi być przygotowany tak, aby dało się obronić przyjęte ceny oraz zakres. W prywatnej inwestycji nie zawsze jest obowiązkowy, ale i tak bardzo pomaga, bo zamienia rozmowę o „mniej więcej” na rozmowę o konkretnych pozycjach.

Rodzaj dokumentu Kto zwykle go przygotowuje Do czego służy Na co uważać
Wycena inwestorska Inwestor lub kosztorysant na jego zlecenie Do planowania budżetu, porównania ofert i ustalenia wartości robót Powinna być aktualna i oparta na pełnym zakresie robót
Wycena ofertowa Wykonawca Do złożenia oferty i skalkulowania własnej ceny Zawiera narzuty wykonawcy, marżę i często VAT
Rozliczenie powykonawcze Po zakończeniu prac, na podstawie faktycznie wykonanych robót Do rozliczenia końcowego i sprawdzenia, co naprawdę zrealizowano Może różnić się od planu, jeśli w trakcie robót zmienił się zakres

W praktyce największą różnicę widać wtedy, gdy inwestor porównuje kilka ofert bez wspólnej podstawy. W Krakowie i okolicach to szczególnie częste przy remontach w zwartej zabudowie, gdzie dochodzą koszty parkowania, dojazdu, przenoszenia materiałów po schodach czy pracy w ograniczonej przestrzeni. Dwie z pozoru podobne oferty potrafią różnić się nie dlatego, że jedna ekipa „przebija rynek”, tylko dlatego, że inaczej policzono logistykę i roboty towarzyszące.

Jeśli dokument ma pomagać, a nie tylko wyglądać formalnie, trzeba go przygotować na danych, które da się obronić. I tu wchodzimy w proces, który naprawdę robi różnicę.

Jak go przygotować bez przeszacowań

Zawsze zaczynam od zakładania, że budżet ma być użyteczny, a nie „ładny na papierze”. Najpierw zbieram dokumentację i zakres robót, potem rozbijam całość na pozycje, które da się policzyć osobno. Dopiero na końcu dobieram ceny. Taka kolejność jest ważna, bo przyspiesza wyłapywanie braków i ogranicza ryzyko, że coś zniknie w ogólnikach.

  1. Sprawdzam dokumentację i zakres robót. Bez rysunków, inwentaryzacji albo opisu technicznego wycena szybko staje się zbyt uznaniowa.
  2. Rozbijam roboty na konkretne pozycje. Jeden zapis typu „prace wykończeniowe” niczego nie wyjaśnia i nie daje się porównać z ofertą wykonawcy.
  3. Wyliczam ilości z projektu lub pomiaru. To moment, w którym wychodzą różnice między teorią a stanem faktycznym, zwłaszcza w starszych budynkach.
  4. Dobieram ceny jednostkowe z rynku. Nie opieram się na jednym cenniku, tylko sprawdzam kilka źródeł i lokalne realia wykonawcze.
  5. Dodaję koszty pośrednie, sprzęt, transport, odpady i utrudnienia organizacyjne. W budownictwie właśnie te pozycje najczęściej „zjadają” budżet.
  6. Dokładam rezerwę na ryzyko. Dla standardowej inwestycji rozsądne bywa 10-15%, a przy remoncie starego budynku często trzeba myśleć ostrożniej.

W rozporządzeniu funkcjonuje też pojęcie kalkulacji uproszczonej, czyli sumowania ilości robót i cen jednostkowych robót podstawowych. To dobry model, ale działa tylko wtedy, gdy ceny są aktualne, a ilości rzeczywiście wynikają z projektu lub pomiaru. W 2026 roku, przy szybciej zmieniających się stawkach robocizny i materiałów, szczególnie pilnuję daty opracowania i aktualizacji, bo dokument sprzed kilku miesięcy może już nie być wystarczająco wiarygodny.

Nawet dobrze zrobiony dokument potrafi jednak wprowadzić w błąd, jeśli po drodze pojawią się typowe błędy. To właśnie one najczęściej robią największą różnicę w praktyce.

Najczęstsze błędy, które psują budżet

Widziałem już wiele opracowań, które na pierwszy rzut oka wyglądały profesjonalnie, ale po chwili okazywało się, że ich wynik jest mało przydatny. Najczęściej problem nie leży w samej tabeli, tylko w tym, co zostało pominięte albo źle założone.

  • Brak kosztów prac przygotowawczych - demontaże, zabezpieczenia, wywóz gruzu i porządkowanie terenu często znikają z wyceny, a potem zaskakują inwestora.
  • Mieszanie kwot netto i brutto - jeśli dokument liczy bez VAT, a ktoś porównuje go z ofertą brutto, wynik od razu wydaje się „zbyt drogi” albo „podejrzanie tani”.
  • Zbyt stare ceny jednostkowe - przy dynamicznych zmianach na rynku budowlanym dokument sprzed kilku miesięcy może nie odzwierciedlać realiów.
  • Pomijanie instalacji - elektryka, hydraulika, wentylacja i drobne przeróbki instalacyjne potrafią kosztować więcej, niż inwestor zakłada na początku.
  • Uśrednianie bez sprawdzenia lokalnych warunków - w dużym mieście inaczej liczy się dostęp do budynku, składowanie materiału i czas pracy ekipy niż na otwartej działce.
  • Kopiowanie zakresu z innej inwestycji - dwa podobne domy nie muszą mieć takich samych kosztów, bo różni je technologia, standard i stan wyjściowy.

Ja szczególnie uważam na logistyki miejskie, bo w zwartej zabudowie potrafi ona podnieść koszt bardziej niż zmiana jednej pozycji materiałowej. Wystarczy brak miejsca na rozładunek, trudne dojście do budynku albo konieczność ręcznego noszenia materiałów, żeby „mała różnica” nagle zamieniła się w realny wydatek. Dlatego przy każdej wycenie pytam nie tylko o zakres, ale też o warunki wykonania.

Skoro wiadomo już, gdzie najłatwiej o błąd, zostaje najpraktyczniejsze pytanie: jak wykorzystać taką wycenę, żeby naprawdę pomogła w decyzji i nie stała się kolejnym papierem do szuflady.

Na co patrzeć, zanim zamienisz wycenę w realny budżet

Jeśli zamawiasz taki dokument, poproś o kilka rzeczy od razu. Po pierwsze, o datę aktualizacji, bo sama liczba bez terminu szybko traci wartość. Po drugie, o informację, czy opracowanie jest liczone netto czy brutto. Po trzecie, o krótkie wyjaśnienie założeń wyjściowych, czyli tego, czego nie widać w projekcie, ale co wpływa na koszt.

  • Aktualny przedmiar robót albo informację, na jakiej podstawie powstał.
  • Datę sporządzenia i datę ostatniej aktualizacji cen.
  • Zakres wyłączeń, czyli czego dokument nie obejmuje.
  • Rozdzielenie kosztów materiałów, robocizny, sprzętu i narzutów.
  • Rezerwę na nieprzewidziane roboty, zwłaszcza przy remoncie starszego obiektu.

W praktyce najlepiej działa podejście, w którym taki dokument nie służy tylko do „policzenia budowy”, ale do sprawdzenia, czy cały plan ma sens przed podpisaniem umowy. Wtedy można świadomie szukać oszczędności, usuwać zbędne pozycje albo rozdzielać prace na etapy, zamiast później łapać się za budżet w trakcie robót. Dla inwestora w Krakowie i okolicach to zwykle najbardziej opłacalna droga, bo pozwala połączyć realne ceny, lokalne warunki i zdrowy margines bezpieczeństwa.

FAQ - Najczęstsze pytania

To dokument porządkujący budżet przed budową. Określa koszty materiałów, robocizny i sprzętu, chroniąc inwestora przed niedoszacowaniem. Pozwala też rzetelnie porównać oferty różnych wykonawców na podstawie wspólnego zakresu prac.

Kosztorys inwestorski przygotowuje inwestor, by poznać realną wartość robót. Kosztorys ofertowy sporządza wykonawca jako propozycję ceny za realizację zlecenia. Ten drugi zawiera już marżę wykonawcy i zazwyczaj uwzględnia podatek VAT.

Najczęstsze błędy to opieranie się na nieaktualnych cenach, pomijanie kosztów logistyki i prac przygotowawczych (np. wywozu gruzu) oraz brak rezerwy na nieprzewidziane roboty, która przy remontach powinna wynosić od 10 do 15%.

W zamówieniach publicznych jest niezbędny do ustalenia wartości zamówienia. W inwestycjach prywatnych nie jest obowiązkowy, ale stanowi kluczowe narzędzie decyzyjne, które pomaga sprawdzić, czy planowane prace mieszczą się w budżecie.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Przemysław Wróblewski

Przemysław Wróblewski

Przemysław Wróblewski, jako doświadczony twórca treści, od ponad 10 lat angażuję się w obszar budownictwa oraz pracy fachowców. Moja pasja do analizowania rynku oraz trendów w tej branży pozwala mi na dostarczanie rzetelnych i aktualnych informacji, które mogą pomóc zarówno profesjonalistom, jak i osobom prywatnym. Specjalizuję się w zagadnieniach związanych z nowoczesnymi technologiami budowlanymi oraz efektywnymi metodami pracy w różnych dziedzinach. Moim celem jest uproszczenie skomplikowanych danych oraz dostarczenie obiektywnej analizy, która wspiera czytelników w podejmowaniu świadomych decyzji. Zobowiązuję się do publikowania treści, które są nie tylko informacyjne, ale również wiarygodne. Wierzę, że dokładność oraz przejrzystość w przedstawianiu faktów są kluczowe dla budowania zaufania wśród moich odbiorców.
