Rozbudowa domu to jeden z tych remontowo-budowlanych tematów, w których łatwo skupić się na metrach, a za mało na konsekwencjach: konstrukcji, formalnościach, kosztach i logice całego układu. Dobrze zaplanowana dobudówka do domu może dać brakujący pokój, większą kuchnię albo wygodny wiatrołap, ale źle policzona potrafi podnieść rachunek szybciej niż postawienie nowego małego budynku. W tym tekście pokazuję, od czego zacząć, co sprawdzić w urzędzie i na działce oraz gdzie inwestorzy najczęściej przepalają budżet.

Najpierw sprawdź plan działki, konstrukcję i budżet, dopiero potem zamawiaj ekipę

  • MPZP albo warunki zabudowy potrafią przesądzić o tym, czy rozbudowa w ogóle jest możliwa.
  • Stan fundamentów, ścian i dachu trzeba ocenić przed projektem, nie po podpisaniu umowy z wykonawcą.
  • Przy małej rozbudowie koszt za 1 m² bywa wyższy niż przy budowie nowego domu.
  • W 2026 roku część spraw można załatwić elektronicznie, ale dokumentów technicznych to nie zastępuje.
  • Rezerwa 10-15% budżetu to nie przesada, tylko rozsądne zabezpieczenie na przeróbki instalacji i niespodzianki w ścianach.

Co właściwie obejmuje rozbudowa domu

Najprościej mówiąc, rozbudowa to dołożenie nowej części do istniejącego budynku. W praktyce nie chodzi jednak tylko o „kilka metrów więcej”, ale o połączenie starego domu z nowym fragmentem tak, aby całość działała konstrukcyjnie, funkcjonalnie i wizualnie. Ja zawsze rozdzielam tu cztery pojęcia, bo inwestorzy często wrzucają je do jednego worka, a urząd i projektant patrzą na nie dużo dokładniej.

  • Rozbudowa powiększa bryłę i powierzchnię domu, na przykład o salon, gabinet, wiatrołap albo łazienkę.
  • Nadbudowa dodaje nową kondygnację, czyli rośnie w górę, a nie w bok.
  • Przebudowa zmienia układ lub parametry użytkowe istniejącej części bez dokładania nowej kubatury. Kubatura to po prostu objętość budynku.
  • Remont odtwarza stan techniczny, ale nie zmienia zasadniczo bryły ani funkcji obiektu.

To rozróżnienie ma znaczenie nie tylko formalne. Jeśli chcesz dołożyć kuchnię z jadalnią albo powiększyć strefę dzienną, zwykle wchodzisz w rozbudowę, a to od razu uruchamia temat fundamentów, dachu, izolacji i połączenia instalacji. I właśnie dlatego dalej nie zaczynam od katalogu projektów, tylko od planu zagospodarowania oraz warunków na działce. To one najczęściej ustawiają granice całej inwestycji.

Zanim zamówisz projekt, sprawdź plan miejscowy i warunki zabudowy

Ja zaczynam od MPZP albo warunków zabudowy, bo bez tego łatwo zaprojektować coś, czego nie da się legalnie postawić. Jeśli dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego, to on mówi, co wolno zbudować, jak wysoki może być budynek, jaki dach jest dopuszczalny, jaką linię zabudowy trzeba zachować i ile miejsca ma zostać od granicy działki. Jeśli planu nie ma, zwykle potrzebna jest decyzja o warunkach zabudowy.

To jest szczególnie ważne na obrzeżach dużych miast, także wokół Krakowa i Libertowa, gdzie działki bywają wąskie, a sąsiedztwo i układ drogi potrafią mocno ograniczyć rozszerzenie domu w bok. Wtedy nie metraż jest pierwszym problemem, tylko geometria działki, odległości od granic i to, czy nowa część nie wejdzie w strefę, której plan w ogóle nie przewiduje.

  • Sprawdź dopuszczalną linię zabudowy, bo nawet mała dobudowa może jej naruszyć.
  • Oceń intensywność zabudowy i maksymalną powierzchnię zabudowy, żeby projekt nie przekroczył limitu.
  • Porównaj gabaryty dachu z tym, co już stoi na działce, bo nie każdy plan toleruje dowolną formę.
  • Zweryfikuj, czy teren nie leży w obszarze ochrony konserwatorskiej albo przy granicy strefy, gdzie dochodzą dodatkowe uzgodnienia.

Jeśli okaże się, że plan miejscowy nie pozwala na sensowną rozbudowę, lepiej wiedzieć to na etapie szkicu niż po wydaniu pieniędzy na projekt. Gdy ten punkt masz za sobą, można przejść do formalności, a tu różnice bywają większe, niż większość osób zakłada.

Jakie formalności zwykle trzeba załatwić

Przy rozbudowie domu najczęściej w grę wchodzi pozwolenie na budowę, choć w niektórych sytuacjach urząd może prowadzić sprawę w uproszczonym trybie zgłoszenia. O tym, co dokładnie będzie wymagane, decyduje zakres robót, wpływ na otoczenie i lokalne uwarunkowania planistyczne. Według GUNB decyzja o pozwoleniu na budowę jest wydawana zwykle w ciągu miesiąca, a w sprawach szczególnie skomplikowanych w ciągu dwóch miesięcy od złożenia kompletnego wniosku.

W praktyce i tak warto zakładać trochę więcej czasu, bo projektant może poprosić o dodatkowe uzgodnienia, a urząd o uzupełnienia. W 2026 roku część wniosków da się złożyć elektronicznie, więc sam obieg dokumentów jest wygodniejszy niż kilka lat temu, ale to nie zmienia jednego: najważniejsza jest kompletność projektu.

  • Projekt budowlany przygotowany przez uprawnionego projektanta.
  • Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
  • Wypis i wyrys z MPZP albo decyzja WZ, jeśli planu brak.
  • Mapa do celów projektowych, gdy projektant jej potrzebuje do opracowania dokumentacji.
  • Uzgodnienia dodatkowe, na przykład konserwatorskie, jeśli nieruchomość leży w strefie ochrony.
  • Pełnomocnictwo, jeśli nie składasz dokumentów samodzielnie.

Jak podaje gov.pl, wniosek dotyczący części mieszkalnej nie podlega opłacie skarbowej, a opłata 1 zł za każdy metr kwadratowy, maksymalnie 539 zł, dotyczy części niemieszkalnej. To niewielka kwota w skali całej inwestycji, ale dobrze wiedzieć o niej wcześniej, zwłaszcza gdy część dobudowy ma mieć funkcję usługową, biurową albo gospodarczą. Po formalnościach przychodzi czas na najważniejszy techniczny temat, czyli ocenę starego domu.

Przed i po metamorfozie: tradycyjny dom zyskał nowoczesną dobudówkę z kamienia i drewna, tworząc harmonijną całość z otaczającym lasem.

Jak ocenić, czy istniejący dom to udźwignie

To jest etap, którego nie da się sensownie ominąć. Nawet jeśli dobudowa ma wyglądać lekko i „tylko” powiększyć salon, nowa część nadal obciąża grunt, łączy się ze starymi ścianami i wymaga spójnego prowadzenia izolacji. Bez oceny konstrukcyjnej łatwo wpakować się w pęknięcia, przecieki albo w rozwiązania, które po dwóch sezonach zaczynają się rozjeżdżać.

Fundamenty i podłoże

Jeżeli istniejący dom stoi na słabym gruncie, ma stare ławy fundamentowe albo już dziś widać drobne spękania, projektant powinien to uwzględnić przed ustaleniem sposobu posadowienia nowej części. Posadowienie to sposób oparcia budynku o grunt, najczęściej przez ławy, stopę lub płytę fundamentową. W niektórych sytuacjach najlepszym rozwiązaniem okazuje się płyta, w innych klasyczne ławy, ale decyzja musi wynikać z warunków, a nie z przyzwyczajenia wykonawcy.

Dach i styk starej z nową bryłą

Najwięcej problemów powstaje nie na samych ścianach, tylko w miejscu połączenia dachów. Trzeba dobrze rozwiązać obróbki blacharskie, odwodnienie i ewentualną dylatację, czyli szczelinę konstrukcyjną, która pozwala starej i nowej części pracować niezależnie. To właśnie ten detal odróżnia dobudowę, która wygląda solidnie po odbiorze, od takiej, która po pierwszej zimie zaczyna łapać przecieki.

Przeczytaj również: Ile wylewki na ogrzewanie podłogowe? Poznaj optymalne grubości

Instalacje i izolacja cieplna

Nowa część domu musi mieć gdzie „wejść” z instalacjami: elektryką, ogrzewaniem, wodą, kanalizacją i wentylacją. Do tego dochodzi mostek termiczny, czyli miejsce ucieczki ciepła w strefie połączenia starej i nowej przegrody. Jeśli nie zostanie dobrze rozwiązany, różnica temperatur ujawni się szybko: skraplaniem pary, chłodniejszą ścianą albo pleśnią w narożniku.

W praktyce oznacza to jedno: zanim wybierzesz technologię, sprawdź, czy istniejący dom ma sensowne zaplecze konstrukcyjne i instalacyjne. Dopiero wtedy ma sens rozmowa o tym, czy nowy fragment lepiej zrobić murowany, szkieletowy czy lekki.

Jaką technologię dobudowy wybrać

Nie każda rozbudowa musi wyglądać tak samo ani ważyć tyle samo. Wybór technologii zależy od tego, czy chcesz uzyskać trwały pokój dzienny, lekki gabinet, oranżerię, wiatrołap czy np. dodatkową sypialnię. Najczęściej porównuję trzy warianty: murowany, szkieletowy i lekki przeszklony. Każdy z nich ma sens, ale w innym scenariuszu.

Technologia Kiedy ma sens Plusy Minusy Orientacyjnie

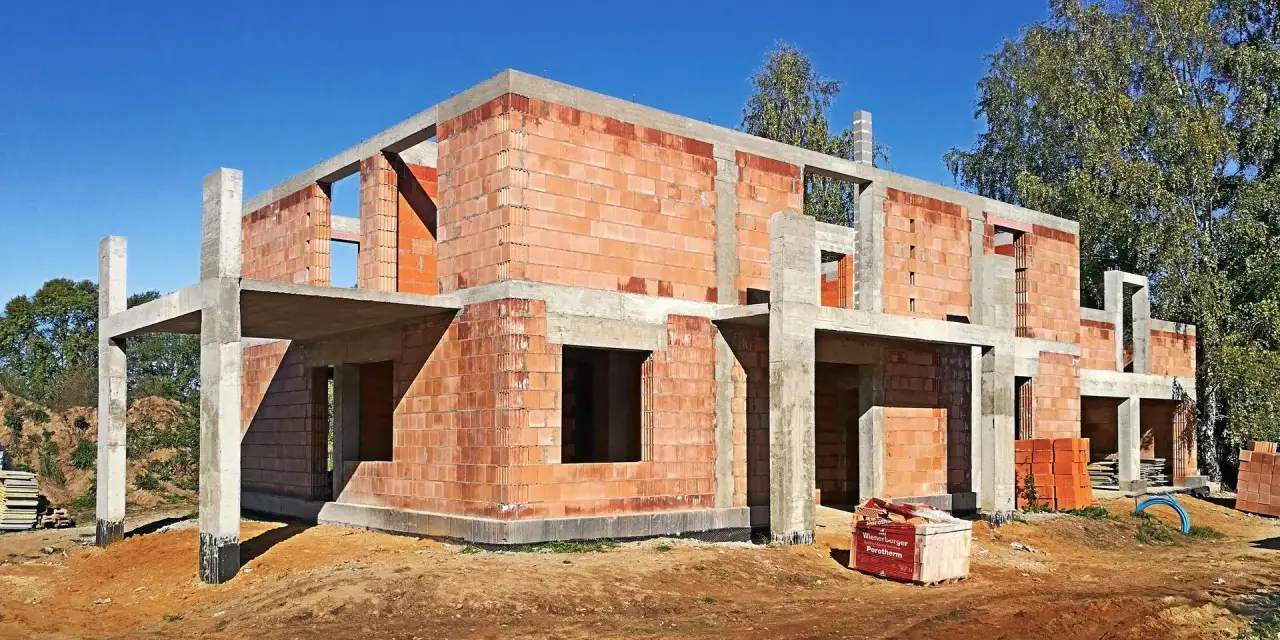

Murowana Gdy nowa część ma być trwała, cicha i możliwie „jednolita” z domem Dobra akustyka, duża trwałość, łatwo dopasować elewację Dłuższy czas budowy, większe obciążenie, trudniejsze połączenie z istniejącą bryłą Najczęściej wyższy koszt robocizny i materiałów, ale też najbardziej przewidywalny efekt
Szkieletowa Gdy liczy się czas, mniejszy ciężar i szybkie zamknięcie inwestycji Szybka realizacja, mniejsze obciążenie fundamentów, łatwiejsza sucha zabudowa Wymaga bardzo dokładnego wykonania, gorzej wybacza błędy izolacyjne Często korzystna przy mniejszych metrażach i prostych formach
Lekka przeszklona Gdy dobudowa ma być doświetlona i bardziej „strefowa” niż całoroczna Dużo światła, lekki efekt wizualny, dobre do łączenia domu z ogrodem Ryzyko przegrzewania latem i strat ciepła zimą, jeśli szklenie jest słabe Wysoki koszt stolarki może podbić budżet szybciej niż ściany

Jeżeli miałbym wskazać jedną regułę, powiedziałbym tak: technologię dobiera się do funkcji, a nie do mody. Jeśli potrzebujesz pełnowartościowego pokoju, szukaj rozwiązania masywnego i dobrze izolowanego. Jeśli chcesz tylko doświetlonej strefy przejściowej, nie ma sensu przepłacać za rozwiązanie cięższe niż trzeba. Z tego już naturalnie wynika pytanie o pieniądze, bo w rozbudowie właśnie budżet najczęściej weryfikuje ambicje.

Ile kosztuje rozbudowa i gdzie budżet ucieka najszybciej

Przy małej rozbudowie nie licz ceny jak w nowym domu, bo koszty stałe rozkładają się na mniejszy metraż. To oznacza, że 1 m² dobudowy bywa relatywnie droższy niż 1 m² w nowej budowie. W praktyce rozsądny punkt startowy dla prostej, murowanej rozbudowy z fundamentem, dachem i podstawowym wykończeniem to często okolice 4 500-8 000 zł za m², a przy lepszym standardzie, większych przeszkleniach albo trudnym połączeniu z istniejącym domem koszt łatwo rośnie wyżej.

Pozycja budżetu Orientacyjny przedział Co zwykle podbija cenę
Projekt i ekspertyza 5 000-20 000 zł Trudna bryła, konieczność sprawdzenia konstrukcji, uzgodnienia dodatkowe
Roboty konstrukcyjne 4 500-8 000 zł/m² Fundamenty, skomplikowany dach, wysoka jakość materiałów
Instalacje 8 000-25 000 zł Przebudowa ogrzewania, nowy obieg wody, wentylacja, rozdzielnia elektryczna
Wykończenie 1 500-4 000 zł/m² Lepsze podłogi, stolarka, gładzie, armatura, zabudowy stolarskie
Rezerwa 10-15% całości Niespodzianki po odkuciu ścian, korekty projektu, droższy transport lub zmiana materiału

Dla wyobrażenia skali: niewielka, prosta rozbudowa o około 20 m² często zamyka się w budżecie rzędu 90 000-160 000 zł, ale przy większych przeszkleniach, przeróbkach instalacji i trudnym styku ze starym domem kwota 170 000-250 000 zł nie jest niczym wyjątkowym. W Krakowie i okolicach trzeba też uczciwie doliczyć rynek wykonawczy: dobre ekipy są zajęte, a czasem to właśnie dostępność fachowców, nie sam projekt, wyznacza termin wejścia na budowę. Kiedy budżet jest już policzony, trzeba uważać na błędy, które najczęściej psują całą inwestycję.

Błędy, które najczęściej psują efekt i podnoszą rachunek

W rozbudowie domu powtarzają się te same pomyłki. Najgorsze jest to, że wiele z nich wychodzi dopiero w trakcie robót, kiedy poprawki są droższe niż sam błąd. Z mojego punktu widzenia najczęściej problem nie leży w technice, tylko w zbyt optymistycznym założeniu, że „jakoś się dopasuje”.

  • Brak ekspertyzy konstrukcyjnej przed rozpoczęciem projektu. Wtedy architekt projektuje w ciemno, a wykonawca dopiero na budowie odkrywa ograniczenia.
  • Ignorowanie instalacji. Nowy pokój bez sensownego ogrzewania, wentylacji i zasilania elektrycznego szybko staje się tylko dodatkową powierzchnią, nie wygodą.
  • Źle rozwiązane połączenie dachów. To jeden z najdroższych w naprawie błędów, bo przeciek zwykle niszczy nie tylko wykończenie, ale i warstwy pod spodem.
  • Zbyt mała rezerwa finansowa. Jeśli budżet jest policzony co do złotówki, prawie każda niespodzianka wybija inwestycję z rytmu.
  • Dobór ekipy wyłącznie po najniższej cenie. W rozbudowie najtańsza oferta często wygrywa tylko na papierze, a później pojawiają się dopłaty za rzeczy „niewycenione”.
  • Brak spójności z resztą domu. Dołożona część może technicznie działać, ale jeśli nie zgadza się wysokość okien, kąt dachu czy rytm elewacji, efekt będzie po prostu przypadkowy.

Jeśli chcesz uniknąć większości tych problemów, traktuj projekt jak narzędzie do wykrywania ryzyk, a nie tylko ładny rzut. To prowadzi do ostatniego, ale bardzo praktycznego pytania: co jeszcze warto przewidzieć, żeby nowa część domu nie była później źródłem kolejnych decyzji i dopłat.

Co jeszcze warto przewidzieć, żeby nowa część domu dobrze działała po latach

Dobudowa ma sens wtedy, kiedy po zakończeniu prac naprawdę poprawia codzienne życie, a nie tylko podbija metraż w opisie nieruchomości. Dlatego zawsze zachęcam, żeby przed startem pomyśleć o kilku rzeczach, które nie są spektakularne, ale bardzo wpływają na komfort.

  • Doświetlenie nowej części. Większe okno nie zawsze jest lepsze, jeśli potem trzeba walczyć z przegrzewaniem albo stratami ciepła.
  • Akustyka. Pokój przy salonie, gabinet przy kuchni czy sypialnia nad garażem wymagają innych przegród i innych materiałów.
  • Przechowywanie. W rozbudowie łatwo skupić się na „głównej” funkcji, a schowek, garderoba albo miejsce na sprzęt ogrodowy okazują się później ważniejsze niż dodatkowy metr ściany.
  • Przyszły układ ogrzewania. Jeśli planujesz w kolejnych latach pompę ciepła, rekuperację albo wymianę źródła ciepła, nową część warto do tego przygotować od razu.
  • Wpływ na wartość domu. Dobrze zrobiona rozbudowa zwykle pomaga przy sprzedaży, ale tylko wtedy, gdy jest logiczna, estetyczna i technicznie czysta.
  • Plan awaryjny. Jeżeli dom wymaga jednocześnie dużego remontu, a działka jest trudna, czasem rozsądniej najpierw policzyć przebudowę, a dopiero potem rozbudowę.

Gdybym miał zostawić jedną praktyczną myśl na koniec, powiedziałbym tak: dobrze zaplanowana rozbudowa domu zaczyna się nie od koparki, tylko od chłodnej oceny działki, konstrukcji i budżetu. Jeśli te trzy elementy się zgadzają, resztę da się uporządkować; jeśli nie, lepiej zatrzymać się wcześniej i poprawić założenia niż później ratować źle spiętą inwestycję.

FAQ - Najczęstsze pytania

Większość rozbudów wymaga pozwolenia na budowę, zwłaszcza gdy zmienia się obszar oddziaływania budynku. W niektórych sytuacjach wystarczy zgłoszenie z projektem, jednak kluczowe są zawsze zapisy w miejscowym planie zagospodarowania.

Koszt metra kwadratowego rozbudowy bywa wyższy niż przy nowym domu i wynosi średnio od 4500 do 8000 zł. Na cenę wpływają m.in. trudne połączenia konstrukcyjne, stan fundamentów starej części oraz konieczność przeróbek instalacji.

Kluczowe jest sprawdzenie MPZP lub warunków zabudowy oraz wykonanie ekspertyzy technicznej starego domu. Należy ocenić stan fundamentów, dachu i ścian, aby upewnić się, że istniejąca konstrukcja bezpiecznie udźwignie nową część.

Technologia murowana jest trwała i zapewnia dobrą akustykę, ale buduje się ją dłużej. Metoda szkieletowa jest lżejsza i szybsza, co ułatwia łączenie z istniejącą bryłą. Wybór powinien zależeć od funkcji pomieszczenia i budżetu.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Przemysław Wróblewski

Przemysław Wróblewski

Przemysław Wróblewski, jako doświadczony twórca treści, od ponad 10 lat angażuję się w obszar budownictwa oraz pracy fachowców. Moja pasja do analizowania rynku oraz trendów w tej branży pozwala mi na dostarczanie rzetelnych i aktualnych informacji, które mogą pomóc zarówno profesjonalistom, jak i osobom prywatnym. Specjalizuję się w zagadnieniach związanych z nowoczesnymi technologiami budowlanymi oraz efektywnymi metodami pracy w różnych dziedzinach. Moim celem jest uproszczenie skomplikowanych danych oraz dostarczenie obiektywnej analizy, która wspiera czytelników w podejmowaniu świadomych decyzji. Zobowiązuję się do publikowania treści, które są nie tylko informacyjne, ale również wiarygodne. Wierzę, że dokładność oraz przejrzystość w przedstawianiu faktów są kluczowe dla budowania zaufania wśród moich odbiorców.
