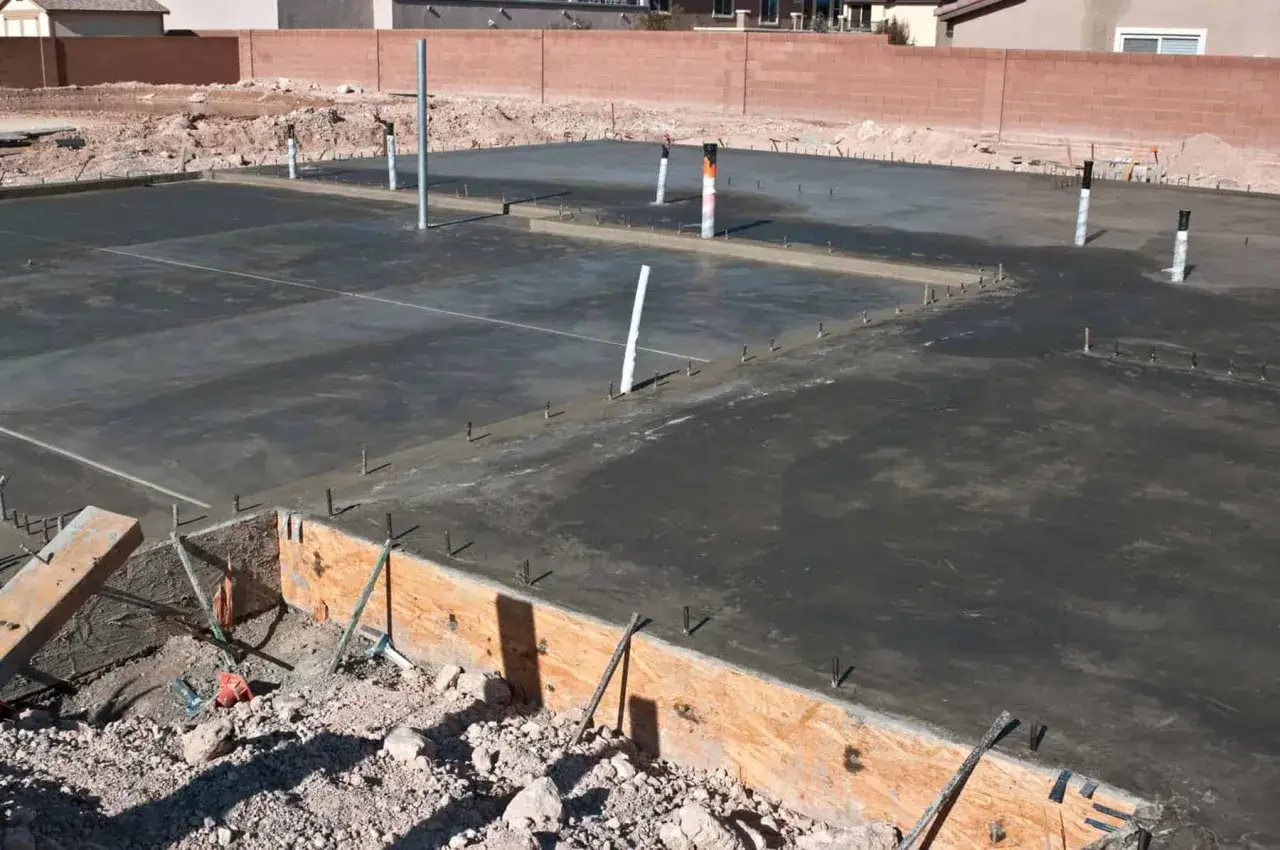

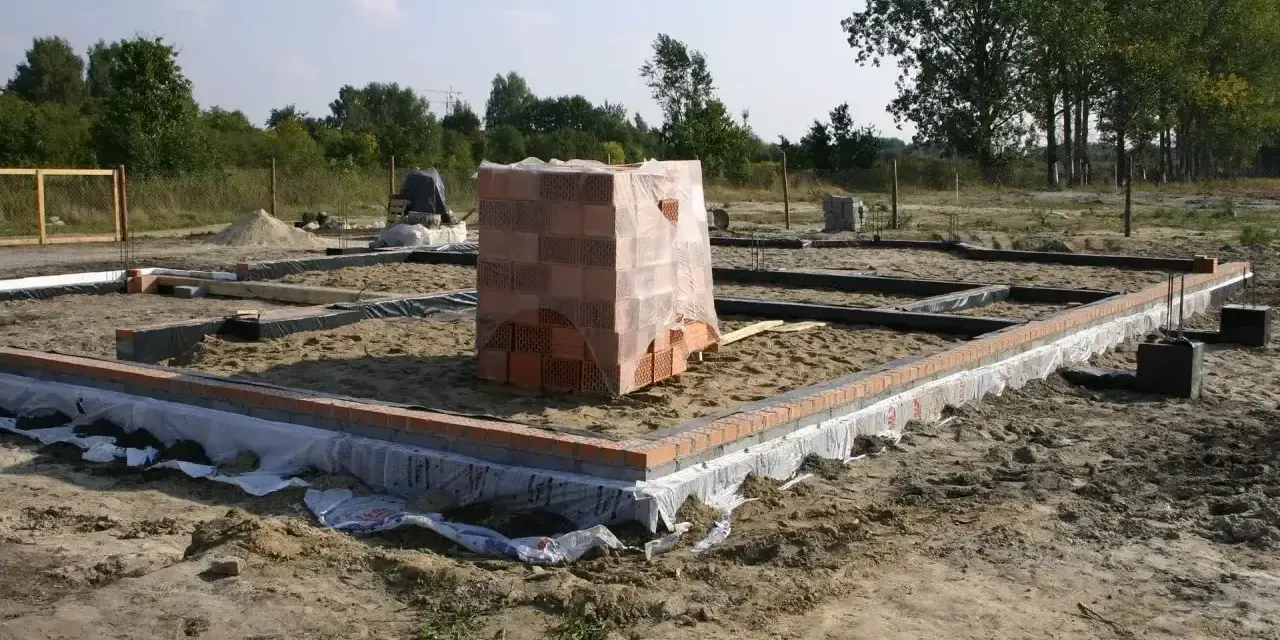

Etap zerowy decyduje o tym, czy dom będzie suchy, stabilny i prosty do dalszej budowy. W praktyce obejmuje on roboty ziemne, fundamenty, izolacje i przygotowanie podłogi na gruncie, czyli wszystko to, co później znika pod kolejnymi warstwami. Właśnie dlatego stan zero budynku warto traktować nie jak formalność, ale jak moment, w którym najłatwiej naprawić błąd i najdrożej go ukryć.
To etap fundamentów, izolacji i podłogi na gruncie
- Wchodzą tu wykopy, tyczenie, ławy albo płyta fundamentowa, ściany fundamentowe, izolacje i przepusty instalacyjne.
- W domu bez piwnicy etap zwykle kończy się na poziomie gotowej podłogi parteru.
- Na typowej budowie trwa najczęściej 2-4 tygodnie, ale trudny grunt albo piwnica wydłużają prace.
- Orientacyjny koszt w 2026 roku dla typowego domu najczęściej mieści się w widełkach 60-110 tys. zł.
- Najwięcej problemów robią błędy w gruncie, izolacji i wyznaczeniu poziomu zero.
Gdzie kończy się stan zero i co naprawdę obejmuje
W praktyce ten etap zaczyna się od przygotowania działki i kończy wtedy, gdy konstrukcja ma już solidne oparcie w gruncie, a izolacje i instalacje podposadzkowe są wykonane. W domu bez piwnicy zwykle chodzi o moment, w którym gotowe są fundamenty, ściany fundamentowe, ocieplenie i zabezpieczenie przeciwwilgociowe oraz warstwy pod przyszłą posadzkę. W domu z piwnicą granica przesuwa się niżej i obejmuje także strop nad piwnicą oraz pełne zabezpieczenie części zagłębionej w ziemi.
Ja patrzę na to bardzo praktycznie: jeśli po tym etapie można bezpiecznie wejść w ściany nadziemia, to fundamenty zostały zrobione tak, jak trzeba. Jeżeli trzeba jeszcze poprawiać poziomy, izolacje albo kanalizację podposadzkową, budowa nie jest domknięta, nawet jeśli z daleka wygląda „prawie na gotową”.
| Wchodzi zwykle w etap zerowy | Nie wchodzi jeszcze |
|---|---|
| tyczenie budynku, zdjęcie humusu, wykopy | ściany nadziemia i dach |
| ławy lub płyta fundamentowa, zbrojenie, beton | okna, drzwi zewnętrzne i brama |
| ściany fundamentowe, izolacja przeciwwilgociowa i termiczna | tynki, gładzie, okładziny i wykończenie |
| przepusty instalacyjne, kanalizacja podposadzkowa, drenaż | pełne instalacje wewnętrzne nad poziomem podłogi |
| zasypki, zagęszczenie i podkład pod podłogę | elewacja i ocieplenie ścian zewnętrznych |
To rozróżnienie wydaje się oczywiste, ale w realnej budowie często właśnie tu pojawia się nieporozumienie między inwestorem a ekipą. A skoro granica etapu jest już jasna, warto zobaczyć, jak wygląda sama kolejność prac.

Jak przebiega kolejność prac od wykopu do chudziaka
Na papierze ten etap wygląda prosto, ale w dobrej kolejności ma znaczenie każda godzina. Najpierw trzeba poprawnie wyznaczyć budynek, potem zdjąć humus i wykonać wykop, dopiero później wchodzą zbrojenie, beton i izolacje. Przy działkach z trudniejszym gruntem, np. tam gdzie woda stoi wysoko po opadach, ważniejsza od tempa jest kontrola każdego przejścia między warstwami.
- Tyczenie i niwelacja - geodeta wyznacza obrys budynku oraz poziom zero, a kierownik budowy powinien sprawdzić, czy dom nie wyjdzie zbyt nisko względem terenu i dojazdu.
- Roboty ziemne - usuwa się humus i wykonuje wykop pod fundamenty. To moment, w którym ujawnia się jakość gruntu i ewentualne niespodzianki wodne.
- Fundamenty - powstają ławy, płyta albo stopy fundamentowe, następnie ściany fundamentowe. W tej fazie liczy się dokładność zbrojenia i betonowania, nie tylko „żeby było zalane”.
- Izolacje i przepusty - wykonuje się hydroizolację, ocieplenie, drenaż oraz przejścia dla kanalizacji i innych instalacji. To właśnie one później decydują o suchości i komforcie domu.
- Chudziak i zasypki - chudziak, czyli cienka warstwa betonu pod kolejne warstwy podłogi, stabilizuje podłoże; potem przychodzą zasypki i zagęszczenie gruntu.
Jeżeli pominie się któryś z tych kroków albo zrobi go „na oko”, później problem wraca jako wilgoć, nierówna podłoga, pęknięcia albo kłopot z instalacjami. I właśnie dlatego tak często inwestorzy wracają do pytania, czy lepsze są ławy, czy płyta fundamentowa.
Ławy czy płyta fundamentowa w praktyce
Nie ma jednego rozwiązania dla każdego domu. Ławy fundamentowe są klasyczne i często korzystne cenowo przy prostym budynku i przewidywalnym gruncie, ale wymagają większej liczby etapów i bardzo dobrego dopracowania izolacji. Płyta fundamentowa bywa lepsza tam, gdzie grunt jest słabszy, poziom wód gruntowych wyższy albo inwestorowi zależy na szybszym i bardziej kontrolowanym starcie.
| Kryterium | Ławy fundamentowe | Płyta fundamentowa |
|---|---|---|
| Najlepsze warunki | stabilny, nośny grunt i prosty dom | grunt wymagający, nierówny albo wilgotny |
| Koszt startowy | często niższy na początku | często wyższy, ale bardziej przewidywalny |
| Czas realizacji | zwykle więcej etapów robót mokrych | często krótszy i bardziej uporządkowany |
| Ryzyko błędów | duże znaczenie mają izolacje i zasypki | duże znaczenie ma projekt i precyzja wykonania |
| Kiedy się sprawdza | gdy projekt i grunt są typowe | gdy chcesz ograniczyć mostki cieplne i lepiej kontrolować fundament |
W okolicach Krakowa, Libertowa i na podobnych działkach różnice w gruncie potrafią być większe, niż sugeruje mapa czy ogólna opinia o terenie. Dlatego ja zawsze zaczynam od pytania nie „co jest tańsze”, tylko „co będzie bezpieczniejsze dla tej konkretnej działki”. To prowadzi już prosto do pieniędzy, bo właśnie na tym etapie budżet potrafi uciec najszybciej.
Ile kosztuje dojście do stanu zero w 2026 roku
Najuczciwiej powiedzieć, że koszt zależy od domu, gruntu i technologii, ale kilka widełek da się podać. Według Extradom, w typowym domu bez piwnicy cały etap zerowy najczęściej mieści się w przedziale około 60-110 tys. zł. Z kolei Murator pokazuje, że sam fundamentowy start inwestycji w 2026 roku może kosztować około 30-50 tys. zł przy małym domu i 50-90 tys. zł przy większym, zanim dojdą wszystkie dodatkowe utrudnienia.
Różnica między tymi kwotami nie wynika z „błędu w wycenie”, tylko z tego, że jeden koszt dotyczy mocno uproszczonego fragmentu prac, a drugi całego domkniętego etapu. Na cenę najmocniej wpływają piwnica, słaby grunt, wysoki poziom wód gruntowych, drenaż opaskowy, większa ilość betonu oraz rodzaj fundamentu. Jeśli działka wymaga dodatkowych robót ziemnych, rachunek rośnie szybciej, niż wiele osób zakłada na starcie.
- Piwnica - podbija koszty wykopów, betonu, izolacji i robót ziemnych.
- Wysoka woda gruntowa - wymusza dokładniejsze zabezpieczenie przeciwwilgociowe i często drenaż.
- Spadek terenu - zwiększa zakres niwelacji i wyrównań.
- Płyta fundamentowa - może być droższa na wejściu, ale bywa korzystna przy trudniejszych warunkach.
- Logistyka - trudny dojazd, brak miejsca na składowanie materiału i ręczne prace podnoszą koszt robocizny.
Właśnie dlatego nie lubię wycen „na metr” bez wglądu w grunt i projekt. To zbyt uproszczone, żeby pomogło podjąć dobrą decyzję. Po kosztach czas na drugą rzecz, która najczęściej wychodzi dopiero po latach: błędy wykonawcze.
Najczęstsze błędy, które widać dopiero po miesiącach
Na tym etapie budowy najgroźniejsze są błędy, których na pierwszy rzut oka w ogóle nie widać. Dom może jeszcze długo wyglądać poprawnie, a problem ujawnia się dopiero jako wilgoć, pęknięcie albo utrata ciepła. Najczęściej spotykam kilka powtarzających się potknięć.
- Brak badań geotechnicznych - bez nich projekt i wykonanie opierają się na założeniach, a nie na realnym gruncie.
- Źle wyznaczony poziom zero - dom wychodzi za nisko albo za wysoko względem działki, podjazdu i otoczenia.
- Oszczędzanie na izolacji - cienka albo przerwana hydroizolacja szybko daje wilgoć w strefie przyziemia.
- Słabe zagęszczenie zasypki - później skutkuje osiadaniem i nierówną podłogą.
- Pomyłki przy przepustach - źle wyprowadzone rury kanalizacyjne lub instalacyjne bywają bardzo kosztowne do poprawy.
- Pośpiech bez przerw technologicznych - beton i izolacje potrzebują czasu, a przyspieszanie zwykle kończy się poprawkami.
Ja traktuję ten etap jak test dyscypliny całej budowy. Jeśli tu ktoś idzie na skróty, później zwykle szuka ratunku w kosztownych poprawkach. Dlatego przed przejściem dalej zawsze robię jeszcze jedną rzecz: sprawdzam, czy fundament jest naprawdę gotowy do przyjęcia kolejnych warstw.
Co sprawdzam przed przejściem do kolejnego etapu
Dobry odbiór etapu zerowego nie musi być formalny, ale powinien być konkretny. Zanim pozwoliłbym wejść ekipie na ściany, sprawdziłbym przede wszystkim zgodność wymiarów z projektem, poziomy, jakość betonu, ciągłość izolacji i poprawność wszystkich przepustów. To są rzeczy, które na papierze wyglądają banalnie, a w praktyce decydują o komforcie całego domu.
- czy budynek stoi dokładnie tam, gdzie przewidział projekt;
- czy poziom gotowej podłogi i próg wejścia mają sens względem terenu;
- czy izolacja przeciwwilgociowa nie ma przerw i uszkodzeń;
- czy kanalizacja podposadzkowa jest wykonana zgodnie z planem;
- czy zasypki są zagęszczone i podłoże jest stabilne;
- czy wykonawca udokumentował etapy zdjęciami, zanim zostały zasłonięte kolejnymi warstwami.
Dobrze zamknięty etap zerowy daje spokój na później. Nie widać go efektownie, nie robi wrażenia na zdjęciach z budowy, ale to właśnie on najczęściej decyduje o tym, czy reszta prac pójdzie bez nerwów, czy zamieni się w serię kosztownych poprawek.
