Strop monolityczny - ile kosztuje w 2026 i jak uniknąć błędów?

Fabian Lis

Fabian Lis

5 kwietnia 2026

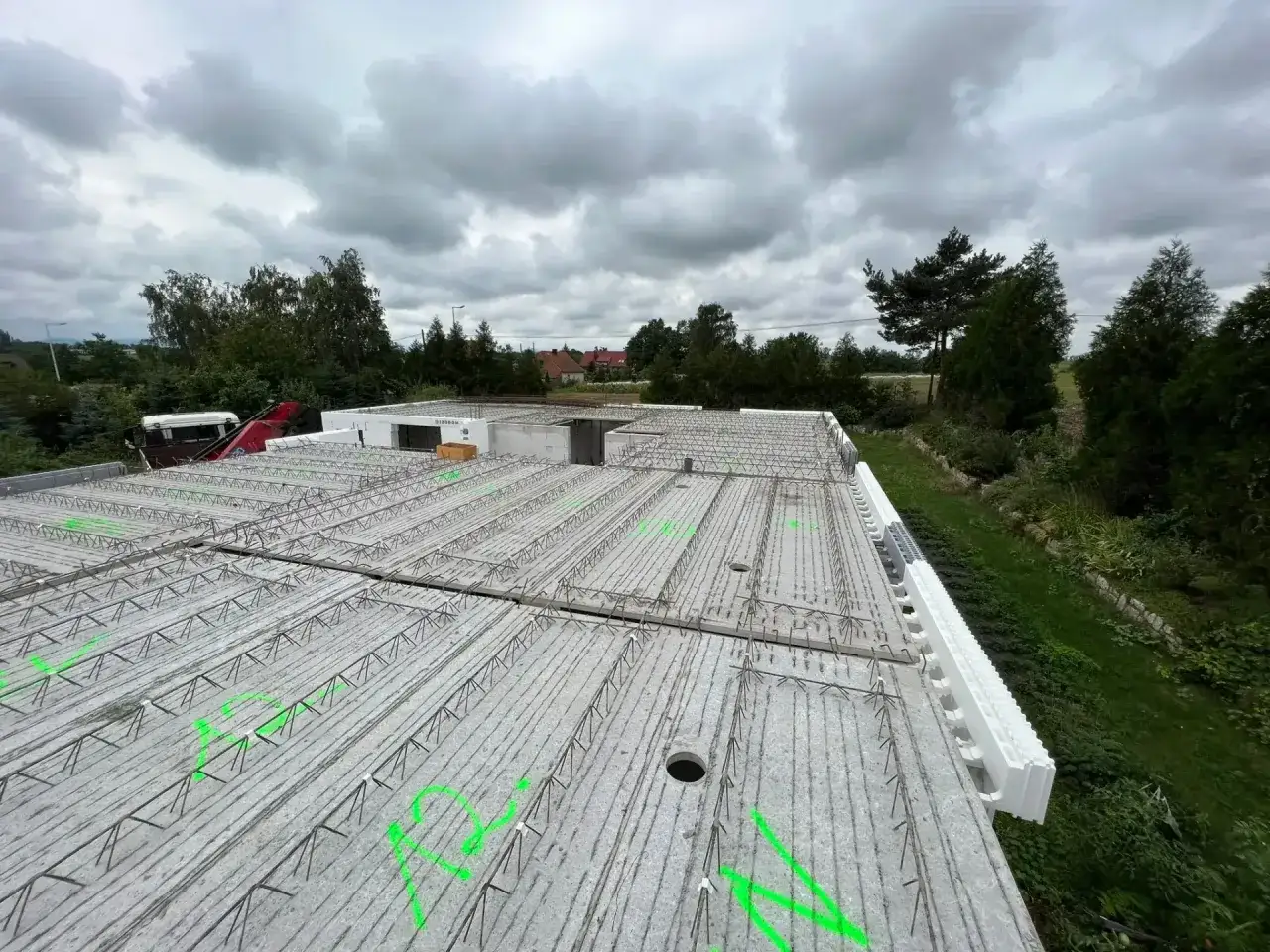

Budowa stropu monolitycznego z widocznym zbrojeniem i szalunkiem traconym.

Spis treści

Strop monolityczny daje dużą swobodę projektową, dobrą akustykę i wysoką nośność, ale tylko wtedy, gdy projekt i wykonanie są naprawdę dopilnowane. To rozwiązanie doceni szczególnie ktoś, kto planuje większą rozpiętość, niestandardowy układ ścian albo cięższe obciążenia użytkowe. Pokażę, jak działa ta technologia, ile zwykle kosztuje w 2026 roku i na jakie błędy uważać przy wyborze ekipy.

Najważniejsze informacje o tej technologii

  • Monolityczna płyta żelbetowa powstaje bezpośrednio na budowie, więc łatwo dopasować ją do nietypowego rzutu i większych rozpiętości.
  • Największe znaczenie mają projekt konstrukcyjny, szalunek, zbrojenie i pielęgnacja betonu po wylaniu.
  • W standardowych realizacjach całkowity koszt często mieści się mniej więcej w przedziale 450-650 zł/m², ale przy prostszych zakresach i częściowych wycenach bywa niższy.
  • Pełną projektową wytrzymałość beton osiąga zwykle po 28 dniach, więc nie warto przyspieszać dalszych prac na siłę.
  • To dobre rozwiązanie przy dużych obciążeniach, nieregularnych kształtach i tam, gdzie ważna jest sztywność oraz akustyka.

Czym jest taka płyta i kiedy naprawdę się opłaca

To po prostu żelbetowa konstrukcja wylewana na miejscu, a nie złożona z gotowych elementów przywożonych na budowę. Dzięki temu można ją dopasować do nietypowych kształtów budynku, większych przęseł i układu ścian, który zmienia się jeszcze na etapie projektu. W praktyce najważniejsze jest to, że otrzymujesz jeden spójny element nośny, a nie układ oparty na łączeniach i mostkach między prefabrykatami.

Ja patrzę na ten wariant przede wszystkim przez pryzmat całego budynku, a nie samej płyty. Ma sens, gdy projekt jest bardziej wymagający: ma dużą rozpiętość, otwarty plan parteru, cięższe ściany działowe, planowane otwory instalacyjne albo zależy ci na dobrej izolacyjności akustycznej między kondygnacjami. W domach jednorodzinnych to często rozsądny wybór, ale nie zawsze najtańszy ani najszybszy.

  • Warto go rozważyć, gdy architektura jest niestandardowa i trudno ją „zamknąć” w prostym module.
  • Sprawdza się, gdy potrzebna jest wysoka sztywność i odporność na większe obciążenia.
  • Bywa mniej opłacalny, gdy liczy się szybkie tempo robót i prosty, przewidywalny budżet.
  • Ułatwia późniejsze zmiany, bo łatwiej przewidzieć otwory, podwieszenia i miejsca pod instalacje.

Jeśli inwestor myśli o dachu, poddaszu użytkowym albo cięższej aranżacji wnętrza, taki układ często daje więcej spokoju niż lżejsze systemy. Żeby jednak nie kupować samej idei, trzeba zobaczyć, jak wygląda proces wykonania od pierwszego szalunku do rozszalowania.

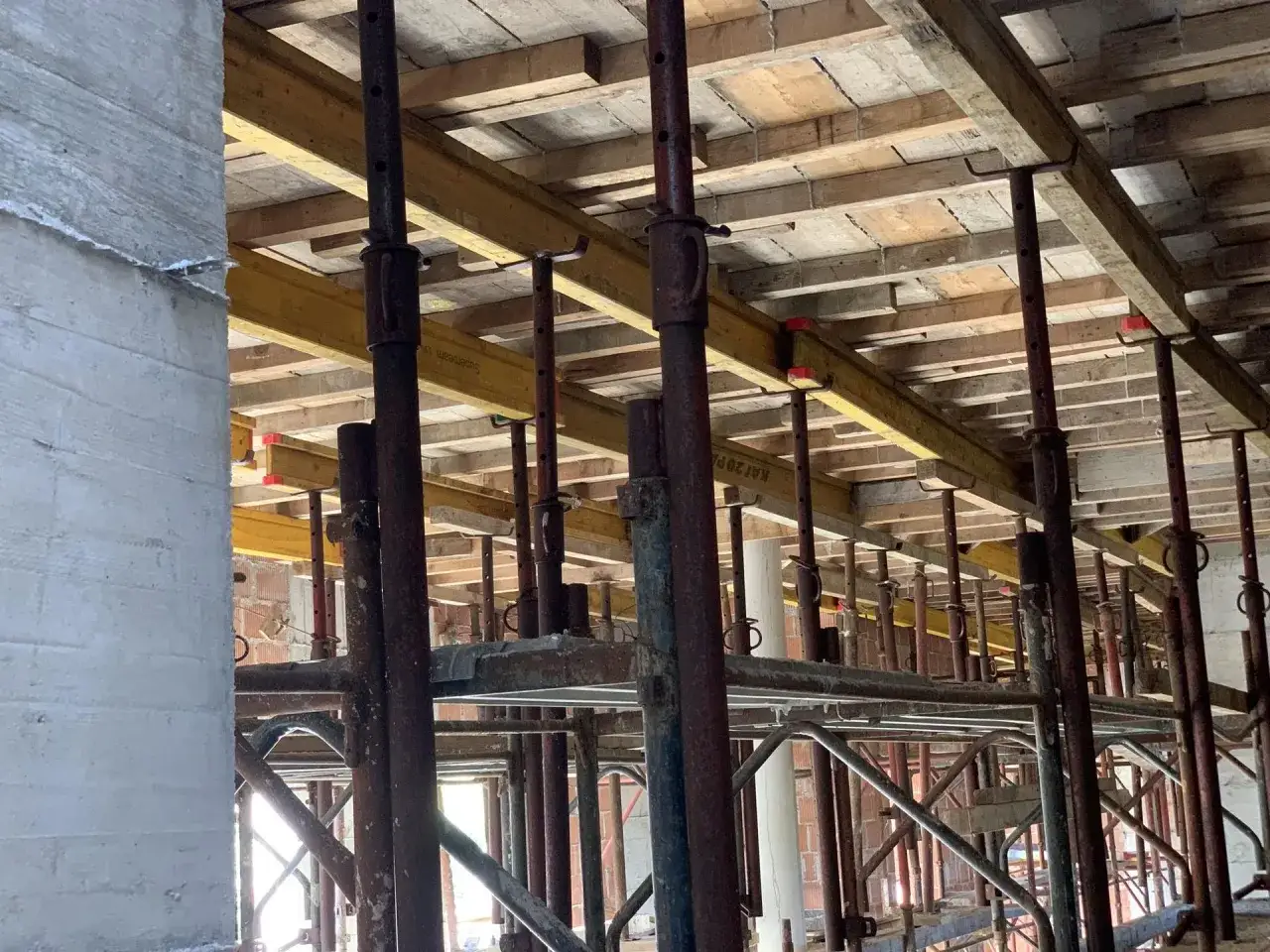

Konstrukcja pod strop monolityczny: drewniane belki, stalowe podpory i szalunki tworzą rusztowanie.

Jak wygląda wykonanie krok po kroku

Tu nie ma miejsca na skróty, bo każdy etap wpływa na bezpieczeństwo całej konstrukcji. Sama kolejność jest dość prosta, ale diabeł siedzi w detalach: w podporach, otulinie stali, konsystencji mieszanki i pielęgnacji świeżego betonu. Przy dobrym zespole to wygląda sprawnie, ale tylko dlatego, że ekipa pilnuje techniki, a nie improwizuje na budowie.

  1. Projekt konstrukcyjny - konstruktor dobiera grubość płyty, układ zbrojenia, miejsca wzmocnień i otwory technologiczne. To nie jest etap do zgadywania „na oko”.
  2. Szalunek i stemplowanie - przygotowuje się deskowanie oraz podpory, które przeniosą ciężar świeżej mieszanki. W domu jednorodzinnym to często najżmudniejsza część robót.
  3. Układanie zbrojenia - pręty muszą mieć właściwą otulinę i odstępy, a cała siatka musi pracować zgodnie z obliczeniami. Tu najłatwiej o błąd, którego potem nie widać gołym okiem.
  4. Betonowanie i zagęszczanie - mieszankę trzeba rozłożyć równomiernie i zawibrować, żeby nie zostały pustki i rakowiny. Bez tego nawet dobry projekt traci jakość wykonania.
  5. Pielęgnacja betonu - świeżą powierzchnię chroni się przed przesuszeniem, słońcem i wiatrem, zwykle przez podlewanie lub osłony. To właśnie ten etap decyduje o tym, czy beton dojrzeje prawidłowo.
  6. Rozszalowanie - podpory usuwa się dopiero wtedy, gdy konstrukcja osiągnie bezpieczny poziom wytrzymałości. Za szybkie odciążenie jest prostym przepisem na kłopoty.

W typowym domu jednorodzinnym samo przygotowanie i wylanie może zamknąć się w kilku dniach, ale pełny cykl jest dłuższy. W pierwszym tygodniu liczy się pielęgnacja, a projektową wytrzymałość beton osiąga zwykle po 28 dniach. Na działkach w Krakowie i okolicach dochodzi jeszcze logistyka: wąski dojazd, ustawienie pompy, miejsce na składowanie szalunków i prętów.

Gdy rozumiesz ten proces, łatwiej odróżnić rzetelną ofertę od takiej, która obiecuje zbyt wiele zbyt niską ceną. To prowadzi już prosto do kosztów, bo w tej technologii rachunek składa się z kilku wyraźnych warstw.

Ile kosztuje i co najczęściej podbija wycenę

Przy tej konstrukcji nie warto patrzeć wyłącznie na jedną liczbę z ogłoszenia. Jedna ekipa pokaże ci cenę samej robocizny, inna poda całość z materiałem, szalunkami, pompą i sprzątaniem po betonowaniu. Ja zawsze proszę o wycenę rozbitą na składniki, bo dopiero wtedy widać, czy oferta jest naprawdę porównywalna.

Składnik Orientacyjny zakres w 2026 roku Co warto sprawdzić
Beton klasy C25/30 lub wyższej 280-380 zł/m³ Klasa mieszanki, dojazd betonomieszarki, pompa do betonu
Stal zbrojeniowa 4-6 zł/kg Średnice prętów, ilość stali, sposób gięcia i cięcia
Zużycie zbrojenia dla typowej płyty 25-35 kg/m² Czy projekt nie wymaga dodatkowych wzmocnień i podciągów
Deskowanie systemowe 15-25 zł/m² tygodniowo Czas wynajmu, stan elementów, koszt transportu
Robocizna specjalistycznej ekipy 60-180 zł/m² Zakres prac: szalunki, zbrojenie, betonowanie, pielęgnacja
Całkowity koszt standardowej realizacji 450-650 zł/m² Co dokładnie wchodzi w cenę i czy są ukryte dopłaty

Rozpiętość bierze się z kilku rzeczy. Po pierwsze, z geometrii budynku: im więcej załamań, otworów i nietypowych fragmentów, tym droższy szalunek i zbrojenie. Po drugie, z logistyki: trudny dojazd, brak miejsca na placu, konieczność użycia pompy albo HDS-u szybko podnoszą koszty. Po trzecie, z grubości i obciążeń, bo każdy dodatkowy centymetr płyty to więcej betonu, więcej stali i więcej pracy.

W praktyce najwięcej przepłaca się nie na samym betonie, tylko na organizacji. Jeśli oferta wygląda podejrzanie tanio, zwykle oznacza to, że ktoś policzył tylko fragment zakresu albo pominął istotne elementy. Gdy te liczby masz już z głowy, warto zestawić to rozwiązanie z innymi systemami, bo dopiero wtedy widać, za co naprawdę płacisz.

Jak wypada na tle innych rozwiązań

Porównanie ma sens tylko wtedy, gdy patrzysz na trzy rzeczy naraz: koszt, tempo i swobodę projektową. Wiele osób skupia się wyłącznie na cenie za metr, a potem okazuje się, że tańszy wariant wymaga dodatkowych warstw akustycznych, innej logistyki albo kompromisów w układzie domu. Dlatego wolę prostą tabelę niż marketingowe hasła.

Rozwiązanie Mocne strony Ograniczenia Kiedy ma sens
Płyta wylewana na budowie Duża swoboda kształtu, dobra akustyka, wysoka nośność Wyższy koszt, więcej pracy, dłuższy cykl technologiczny Nietypowy projekt, większa rozpiętość, wyższe wymagania konstrukcyjne
Strop gęstożebrowy Często tańszy, szybciej dostępny, prostszy dla wielu ekip Mniejsza swoboda, akustyka i sztywność zależne od układu Prosty dom, ograniczony budżet, standardowy rzut
Filigran Łączy prefabrykację z monolitem, skraca część robót na budowie Wymaga transportu i zwykle dźwigu, trzeba pilnować montażu Gdy liczy się tempo, ale chcesz zachować dobrą nośność
Konstrukcja drewniana Niska masa własna, prostsza w lekkich obiektach, szybkie wykonanie Inna akustyka, inne parametry użytkowe, mniejsze możliwości przy ciężkich obciążeniach Modernizacje, lekkie obiekty, projekty o innym charakterze konstrukcyjnym

Najkrócej mówiąc: jeśli priorytetem jest cena i prostota, często wygra lżejszy system. Jeśli jednak ważniejsze są komfort akustyczny, sztywność i możliwość dopasowania konstrukcji do projektu, płyta żelbetowa zwykle wygrywa argumentami technicznymi. Kiedy już to wiesz, trzeba jeszcze chronić się przed błędami wykonawczymi, bo to one najczęściej psują nawet dobry wybór.

Najczęstsze błędy na budowie

W tej technologii problem rzadko zaczyna się od samego betonu. Zwykle wszystko psuje się wcześniej: na etapie szalunku, układania stali albo organizacji robót. To dlatego przy odbiorze patrzę nie tylko na efekt końcowy, ale też na to, jak ekipa pracuje po drodze.

  • Zbyt słaby szalunek lub źle ustawione podpory - płyta pracuje pod ciężarem mieszanki, więc niestabilne deskowanie może się ugiąć jeszcze przed związaniem betonu.
  • Nieprawidłowa otulina zbrojenia - stal musi być osłonięta betonem w odpowiedniej grubości, inaczej rośnie ryzyko korozji i pęknięć.
  • Za mało precyzyjne ułożenie prętów - przesunięte zbrojenie zmienia pracę całej płyty i osłabia miejsce, które miało przenosić największe siły.
  • Brak wibrowania mieszanki - bez zagęszczenia zostają pustki powietrzne, które obniżają trwałość i estetykę spodu stropu.
  • Za wczesne obciążenie - pośpiech przy rozszalowaniu albo składowaniu materiałów na świeżej płycie potrafi narobić szkód, których nie widać od razu.
  • Brak pielęgnacji w upał albo przy wietrze - beton zbyt szybko oddaje wodę i gorzej dojrzewa, co później odbija się na rysach skurczowych.
  • Nieprzemyślane otwory instalacyjne - późniejsze kucie w już wykonanej konstrukcji to najgorszy moment na „drobne poprawki”.

Najuczciwsza zasada brzmi: jeśli ktoś oszczędza na detalach wykonawczych, to prędzej czy później zapłacisz za to w naprawach albo ograniczeniach użytkowych. Dlatego obok samej technologii tak ważny jest wybór ludzi, którzy naprawdę wiedzą, co robią, a nie tylko mają wolny termin.

Na co patrzę przy wyborze ekipy i umowie

Przy takich robotach nie kupuje się samego „wylania betonu”. Kupuje się odpowiedzialność za projekt, logistykę, zabezpieczenie materiałów i poprawne domknięcie całego etapu. Jeśli oferta ma być rzetelna, musi rozdzielać zakres prac, a nie chować wszystko pod jednym hasłem.

  • Rozbicie kosztów - osobno materiał, robocizna, szalunki, podpory, transport, pompa do betonu i ewentualny demontaż.
  • Zakres odpowiedzialności - kto odpowiada za zgodność z projektem, a kto za przygotowanie konstrukcji do betonowania.
  • Klasa mieszanki i stal - w umowie powinny być zapisane parametry betonu i zbrojenia, a nie ogólniki.
  • Czas utrzymania podpór - ekipa powinna podać, po jakim czasie planuje rozszalowanie i na jakiej podstawie.
  • Plan pielęgnacji - warto wiedzieć, kto i jak ma zabezpieczyć świeżą powierzchnię po wylaniu.
  • Doświadczenie w podobnych realizacjach - inna jest praca przy prostej płycie, a inna przy bardziej skomplikowanym rzucie z podciągami i otworami.

Ja na etapie rozmowy pytam też o coś bardzo przyziemnego: kto odpowiada za porządek po robocie i czy ekipa zostawia plac gotowy do kolejnego etapu. W praktyce to często pokazuje, czy masz do czynienia z zespołem uporządkowanym, czy z kimś, kto liczy tylko metry i terminy. Na działkach z trudnym dojazdem, typowych dla części zabudowy pod Krakowem, takie pytanie bywa równie ważne jak sam projekt.

Jeśli oferta jest zbyt ogólna, nie traktuję tego jak oszczędność czasu, tylko jak sygnał ostrzegawczy. W budownictwie precyzja na początku zwykle oszczędza więcej pieniędzy niż jakakolwiek późniejsza poprawka.

Co warto zapamiętać, zanim ruszy szalunek

To rozwiązanie ma największy sens wtedy, gdy projekt naprawdę potrzebuje nośności, sztywności i swobody kształtowania. Nie jest to wybór „z automatu”, tylko świadoma decyzja konstrukcyjna, która daje świetny efekt, ale wymaga dopilnowania każdego etapu. Dla mnie najważniejsze jest to, że tu nie da się oddzielić ceny od jakości wykonania.

Jeśli chcesz bezpiecznie przejść przez ten etap budowy, patrz szerzej niż tylko na samą płytę: na projekt, szalunek, logistykę, termin dojrzewania betonu i doświadczenie ekipy. Wtedy łatwiej zrozumiesz, czy to rzeczywiście najlepszy wariant dla twojego domu, czy tylko pozornie atrakcyjna pozycja w kosztorysie. Dobrze policzona konstrukcja daje spokój na lata, a to w budowie bywa najcenniejsze.

FAQ - Najczęstsze pytania

Całkowity koszt wykonania standardowej płyty w 2026 roku mieści się zazwyczaj w przedziale 450–650 zł/m². Cena obejmuje beton, stal zbrojeniową, wynajem szalunków oraz robociznę, ale zależy od skomplikowania rzutu i grubości konstrukcji.

Pełną wytrzymałość projektową beton osiąga po 28 dniach. Choć wstępne prace można czasem kontynuować wcześniej, podpory i szalunki usuwa się dopiero po uzyskaniu przez konstrukcję bezpiecznych parametrów, co zależy od temperatury i klasy betonu.

To rozwiązanie jest najlepsze przy nietypowych kształtach budynku, dużych rozpiętościach pomieszczeń oraz gdy zależy nam na wysokiej izolacyjności akustycznej i sztywności. Daje on architektom największą swobodę w rozmieszczaniu ścian działowych.

Najpoważniejsze błędy to niewłaściwa otulina zbrojenia, zbyt słabe stemplowanie szalunków oraz brak wibrowania mieszanki. Częstym problemem jest też zaniedbanie pielęgnacji świeżego betonu, co prowadzi do powstawania rys skurczowych i pęknięć.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Fabian Lis

Fabian Lis

Nazywam się Fabian Lis i od ponad dziesięciu lat zajmuję się analizą rynku budownictwa oraz prac fachowych. Moja praca koncentruje się na dostarczaniu rzetelnych i aktualnych informacji, które pomagają zrozumieć dynamicznie zmieniające się trendy w branży. Specjalizuję się w analizie innowacji technologicznych w budownictwie oraz w ocenie jakości usług świadczonych przez fachowców. Dzięki mojemu doświadczeniu, potrafię w przystępny sposób przedstawiać złożone dane i analizy, co pozwala czytelnikom na lepsze zrozumienie kluczowych aspektów związanych z budownictwem. Moim celem jest dostarczanie obiektywnych informacji, które są nie tylko wartościowe, ale także pomocne w podejmowaniu świadomych decyzji. Jestem przekonany, że transparentność i rzetelność są fundamentami zaufania, dlatego zawsze dążę do tego, aby moje artykuły były oparte na solidnych źródłach i najnowszych badaniach.
