Projekt budowlany - Jak uniknąć błędów i przyspieszyć budowę?

4 czerwca 2026

#02 Projekt budowlany i formalności. Co powinien zawierać projekt budowlany? Dom według Ciebie, Maria Bladowska.

Spis treści

Dobrze przygotowana dokumentacja decyduje o tym, czy inwestycja ruszy bez nerwowego poprawiania braków i dodatkowych wezwań z urzędu. W praktyce chodzi nie tylko o rysunki, ale o całą logikę inwestycji: zgodność z planem miejscowym, właściwe uzgodnienia, odpowiednie uprawnienia projektanta i spójność między częścią architektoniczną a techniczną. W tym tekście rozkładam na czynniki pierwsze, czym jest projekt budowlany, kiedy jest wymagany i jak przygotować dokumentację tak, żeby nie tracić czasu na oczywiste błędy.

Najważniejsze rzeczy do sprawdzenia przed złożeniem dokumentów

  • Bez właściwej decyzji albo skutecznego zgłoszenia większość robót nie może ruszyć.
  • Komplet zwykle opiera się na aktualnej mapie do celów projektowych, części zagospodarowania działki, części architektoniczno-budowlanej i osobnym projekcie technicznym.
  • Urząd zatwierdza część zagospodarowania i architektoniczną, ale nie zatwierdza projektu technicznego.
  • Projektant musi mieć odpowiednie uprawnienia, aktualne zaświadczenie i podpisać oświadczenie o zgodności opracowania z przepisami.
  • Pozwolenie na budowę jest ważne 3 lata, jeśli budowa nie ruszy w tym czasie albo zostanie przerwana na dłużej niż 3 lata, decyzja wygasa.

Kiedy dokumentacja jest obowiązkowa i co wynika z prawa

Z praktycznego punktu widzenia najpierw trzeba ustalić nie to, jak ma wyglądać dom albo obiekt, tylko jaki tryb formalny w ogóle dotyczy inwestycji. Co do zasady roboty budowlane wymagają pozwolenia na budowę, ale dla części przedsięwzięć wystarcza zgłoszenie, a dla niektórych nie trzeba nawet jednego i drugiego. Jeśli działka ma ograniczenia planistyczne, leży na terenie objętym ochroną konserwatorską albo inwestycja wchodzi w obszar oddziaływania środowiskowego, formalności rosną niezależnie od skali samego obiektu.

Ja patrzę na to tak: dokumentacja nie jest dodatkiem do inwestycji, tylko jej warunkiem wejścia na plac budowy. Najpierw sprawdza się miejscowy plan albo decyzję o warunkach zabudowy, potem dopiero sens ma dalsze projektowanie. Jeśli masz wątpliwość, czy wystarczy zgłoszenie, najbezpieczniej od razu potwierdzić to w urzędzie właściwym dla lokalizacji działki, bo błąd na tym etapie potrafi zatrzymać cały harmonogram.

Warto też pamiętać o wyjątkach. Nawet jeśli dana budowa w normalnych warunkach nie wymagałaby pozwolenia, przy obiekcie wpisanym do rejestru zabytków albo przy przedsięwzięciach wymagających oceny oddziaływania na środowisko sytuacja wygląda inaczej. To właśnie tutaj najczęściej pojawia się zaskoczenie: inwestor myśli o skali robót, a prawo patrzy na ich otoczenie i skutki.

Gdy już wiadomo, że formalności są nieuniknione, trzeba zobaczyć, co dokładnie wchodzi do środka i kto za co odpowiada.

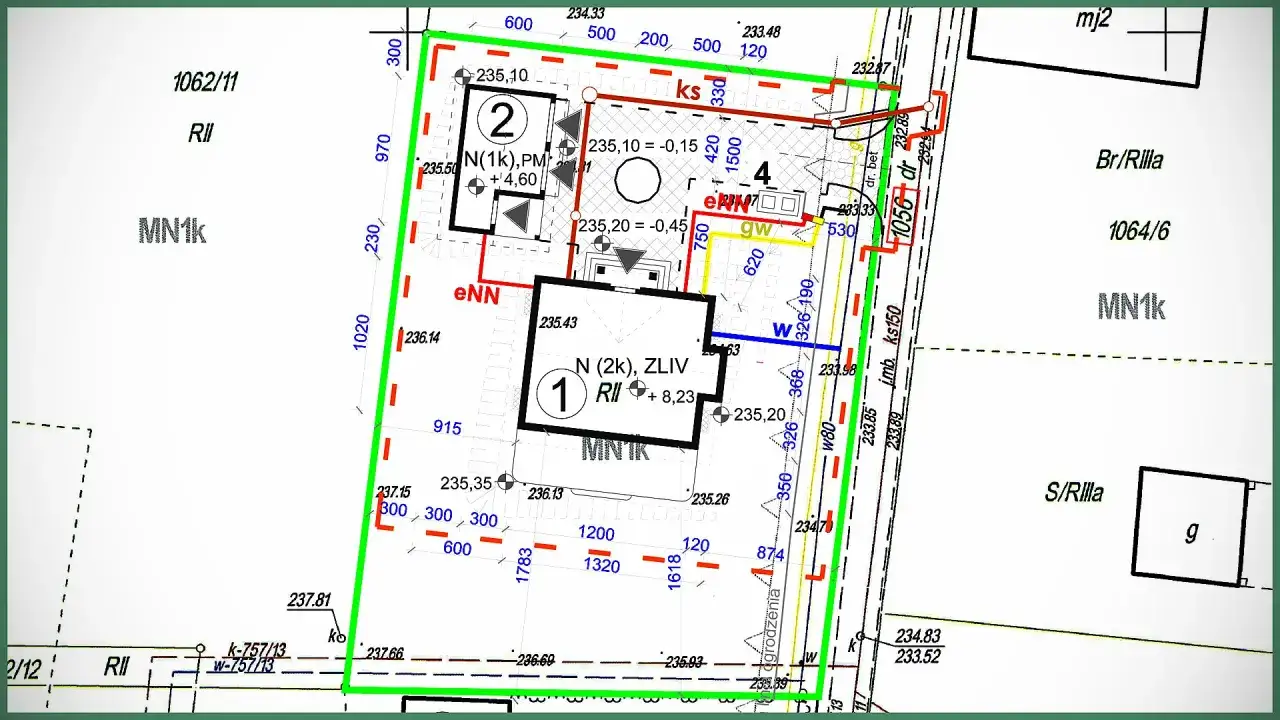

Projekt budowlany z zaznaczonymi budynkami (1, 2, 4) i granicami działki. Widać oznaczenia geodezyjne i wysokości.

Z czego składa się komplet i co sprawdza urząd

Najprościej ujmując, dokumentacja dzieli się dziś na trzy logiczne części: zagospodarowanie działki lub terenu, część architektoniczno-budowlaną oraz część techniczną. To rozdzielenie ma znaczenie praktyczne, bo organ administracji architektoniczno-budowlanej zatwierdza tylko pierwsze dwie części, a techniczna pozostaje po stronie inwestora i projektantów. Jak wyjaśnia GUNB, projekt techniczny nie jest załącznikiem do wniosku o pozwolenie na budowę i nie podlega zatwierdzeniu przez urząd.

Część dokumentacji Co powinna pokazywać Kto ją sprawdza Dlaczego ma znaczenie
Projekt zagospodarowania działki lub terenu Granice działki, usytuowanie obiektu, układ komunikacyjny, zieleń, sposób odprowadzania ścieków, obszar oddziaływania Urząd wydający decyzję To tutaj widać, czy inwestycja mieści się na działce i nie wchodzi w konflikt z otoczeniem
Projekt architektoniczno-budowlany Funkcję obiektu, formę, parametry techniczne, rozwiązania materiałowe, geotechnikę, dostępność, źródło ciepła, charakterystykę ekologiczną Urząd wydający decyzję To główna część, która pokazuje, czy obiekt spełnia wymagania prawa i warunków zabudowy
Projekt techniczny Rozwiązania konstrukcyjne, obliczenia statyczno-wytrzymałościowe, charakterystykę energetyczną, rozwiązania materiałowe, geotechnikę, opracowania branżowe Projektant i kierownik budowy, nie urząd Bez tego nie da się bezpiecznie i zgodnie z przepisami wykonać robót
Załączniki formalne Uprawnienia projektanta, aktualne zaświadczenia, oświadczenie o zgodności z przepisami, opinie i uzgodnienia wymagane odrębnymi przepisami Urząd w zakresie kompletności i zgodności Braki formalne najczęściej zatrzymują sprawę szybciej niż błędy techniczne

W papierowej wersji zatwierdzane są po trzy egzemplarze części zagospodarowania i architektoniczno-budowlanej, a w wersji elektronicznej zatwierdzenie odbywa się podpisem elektronicznym organu. To ważne, bo wciąż sporo osób myli komplet składany do urzędu z pełnym pakietem wykonawczym na budowę. Ten drugi jest szerszy i dopiero on pozwala ekipie działać bez domysłów.

Tu dochodzi jeszcze jedna rzecz, o której inwestorzy często pamiętają za późno: zgodność między częściami. Projekt techniczny musi pasować do zagospodarowania działki i części architektonicznej, inaczej na budowie zaczynają się poprawki, a poprawki w budownictwie prawie zawsze kosztują więcej niż dobra decyzja na etapie rysunku. Skoro wiadomo już, co powinno znaleźć się w teczce, przechodzę do tego, jak wygląda cały proces od strony urzędowej.

Jak przejść przez pozwolenie na budowę bez chaosu

  1. Najpierw sprawdź plan miejscowy albo warunki zabudowy i upewnij się, że inwestycja mieści się w dopuszczalnych parametrach. Jeśli działka ma nietypowe ograniczenia, lepiej wyłapać je przed zleceniem pełnego opracowania.
  2. Zamów aktualną mapę do celów projektowych, a przy trudniejszym gruncie także badania geotechniczne. To nie są ozdobniki do teczki, tylko dane, na których opiera się bezpieczne posadowienie obiektu.
  3. Projektant przygotowuje część zagospodarowania i architektoniczno-budowlaną, a równolegle powstaje część techniczna. Przy bardziej złożonych inwestycjach dochodzą uzgodnienia branżowe, przeciwpożarowe albo drogowe.
  4. Wniosek można złożyć papierowo albo elektronicznie przez e-Budownictwo. W praktyce papier nadal bywa wygodny przy większych kompletach, ale elektronika skraca obieg dokumentów i porządkuje wersje.
  5. Jeśli dokumentacja jest kompletna, urząd co do zasady wydaje decyzję w ciągu miesiąca, a w sprawach szczególnie skomplikowanych w ciągu dwóch miesięcy.
  6. Po uzyskaniu decyzji pamiętaj, że jest ona ważna 3 lata. Jeśli budowa nie zostanie rozpoczęta w tym czasie albo zostanie przerwana na dłużej niż 3 lata, decyzja wygasa.
  7. Przed rozpoczęciem robót złóż zawiadomienie o zamierzonym terminie startu prac. Co najmniej 7 dni wcześniej trzeba też dołączyć wymagane oświadczenia, w tym dokument potwierdzający sporządzenie projektu technicznego.

Na tym etapie zaskakująco dużo inwestorów myli dwie rzeczy: zatwierdzenie dokumentacji i gotowość do wejścia ekipy. To nie to samo. Możesz mieć prawomocne pozwolenie, a mimo to nie zacząć od razu, jeśli nie domknąłeś zawiadomienia o starcie robót, nie ustaliłeś kierownika budowy albo nie masz kompletnego zestawu dokumentów wykonawczych. To właśnie dlatego lepiej planować procedurę jako ciąg, a nie jako pojedynczy wniosek.

Gdy wszystko jest złożone i zatwierdzone, wraca klasyczne pytanie: czy warto iść w gotowy wariant, czy zamówić opracowanie indywidualne od zera.

Gotowy projekt czy indywidualne opracowanie

Nie ma jednej odpowiedzi, bo decyzja zależy od działki, budżetu i poziomu ryzyka, jaki chcesz zaakceptować. Na prostych parcelach gotowy wariant z adaptacją zwykle wygrywa czasem i ceną. Na działce wąskiej, ze spadkiem terenu, skomplikowanym dojazdem albo ograniczeniami planistycznymi, indywidualne opracowanie często oszczędza późniejszych poprawek. W Krakowie i okolicach widzę to szczególnie wyraźnie: im bardziej wymagająca lokalizacja, tym mniej sensu ma mechaniczne kopiowanie katalogowego układu.

Wariant Kiedy ma sens Orientacyjny koszt Największa zaleta Największe ryzyko
Gotowy projekt z adaptacją Standardowa działka, typowe warunki zabudowy, niewiele ograniczeń Najczęściej około 6 000-18 000 zł łącznie Szybszy start i niższy koszt wejścia Może wymagać kilku korekt, żeby naprawdę pasował do działki
Projekt indywidualny Działka nietypowa, skarpa, wąski front, trudne media, niestandardowa funkcja Zwykle około 12 000-35 000 zł i więcej Lepsze dopasowanie do miejsca i potrzeb Dłuższy czas przygotowania i wyższy koszt początkowy
Dodatkowe opracowania Gdy potrzebne są mapa, geotechnika, uzgodnienia branżowe albo ppoż. Najczęściej około 1 800-7 500 zł łącznie, zależnie od zakresu Zmniejszają ryzyko zwrotu dokumentów i korekt Często nie widać ich w pierwszej wycenie
Najbardziej uczciwy sposób liczenia kosztu jest prosty: nie patrz tylko na cenę samego opracowania, ale na cały pakiet od mapy po uzgodnienia. Tanie rozpoczęcie bywa droższe na końcu, jeśli projektant później musi ratować kolizje z mediami, dojazdem albo linią zabudowy. Przy dobrze ustawionej działce gotowy projekt z adaptacją zwykle wystarcza, ale przy skomplikowanych warunkach lepiej zapłacić za dopasowanie niż później płacić za poprawki w trakcie budowy.

Po wyborze wariantu najważniejsze staje się już nie samo „co”, tylko „gdzie może się wykoleić proces”.

Najczęstsze błędy, które wydłużają start budowy

  • Nieaktualna mapa do celów projektowych - jeśli geodezja nie trzyma stanu działki i uzbrojenia, projekt szybko traci sens.
  • Rozjazd między częściami dokumentacji - zagospodarowanie, architektura i technika muszą opowiadać tę samą historię, a nie trzy różne wersje inwestycji.
  • Pominięte uzgodnienia - szczególnie przy drodze, instalacji gazowej, ochronie przeciwpożarowej albo ochronie konserwatorskiej.
  • Brak kompletu podpisów i zaświadczeń - projektant musi mieć właściwe uprawnienia, aktualne zaświadczenie i złożyć wymagane oświadczenie.
  • Zmiany wprowadzone za późno - jeśli koncepcja zmienia się w trakcie, trzeba od razu sprawdzić, czy to jeszcze poprawka, czy już zmiana wymagająca formalnej korekty.
  • Zbyt optymistyczny harmonogram - sama decyzja to nie wszystko, bo dochodzą jeszcze zawiadomienie o starcie robót, kierownik budowy, wytyczenie i logistyka placu.

Najczęściej problem nie leży w jednym rysunku, tylko w tym, że kilka dokumentów przestaje do siebie pasować. Wtedy urząd pyta o szczegóły, projektant poprawia jedną część, wykonawca czeka na drugą, a inwestor traci nie tylko czas, ale też cierpliwość. Z mojego punktu widzenia najlepiej działa jedna zasada: każdą zmianę konsultować natychmiast, zanim przeniesie się na budowę i wygeneruje kosztowną korektę.

To właśnie dlatego tak ważne jest domknięcie tematu jeszcze przed wejściem ekipy na plac.

Co dopiąć, zanim wejdzie ekipa na plac budowy

  • Miej przy sobie ostateczną, zatwierdzoną wersję dokumentacji i upewnij się, że wszyscy pracują na tej samej wersji.
  • Przygotuj zawiadomienie o rozpoczęciu robót i złóż je z wyprzedzeniem co najmniej 7 dni.
  • Ustal kierownika budowy, geodetę do wytyczenia obiektu i osoby odpowiedzialne za nadzór nad zgodnością robót z dokumentacją.
  • Sprawdź, czy projekt techniczny jest kompletny, podpisany i dostępny wtedy, gdy będzie potrzebny przy realizacji lub kontroli.
  • Zostaw w budżecie rezerwę na nieprzewidziane uzgodnienia i korekty, najlepiej na poziomie 10-15 proc. całego kosztorysu robót przygotowawczych.

Jeśli miałbym sprowadzić cały temat do jednego zdania, powiedziałbym tak: dobrze przygotowana dokumentacja oszczędza więcej niż dobry wykonawca na etapie rozmowy handlowej, bo od razu usuwa spory o zakres, zgodność i odpowiedzialność. W praktyce najlepiej działa nie najgrubsza teczka, lecz komplet, w którym mapa, opisy, uzgodnienia i część techniczna układają się w jeden spójny plan działania.

FAQ - Najczęstsze pytania

Projekt budowlany to dokumentacja niezbędna do uzyskania pozwolenia na budowę lub zgłoszenia robót. Jest wymagany dla większości inwestycji budowlanych, od domów jednorodzinnych po duże obiekty, a jego zakres zależy od specyfiki i skali przedsięwzięcia oraz lokalnych przepisów.

Kompletna dokumentacja składa się z projektu zagospodarowania działki, części architektoniczno-budowlanej oraz projektu technicznego. Urząd zatwierdza dwie pierwsze części, natomiast projekt techniczny pozostaje do weryfikacji przez projektanta i kierownika budowy.

Projekt gotowy to standardowe rozwiązanie, często tańsze i szybsze w realizacji na typowych działkach. Projekt indywidualny jest tworzony od podstaw, idealnie dopasowany do specyficznych warunków działki i potrzeb inwestora, co jest korzystne przy nietypowych lokalizacjach.

Do najczęstszych błędów należą nieaktualna mapa do celów projektowych, brak spójności między częściami dokumentacji, pominięte uzgodnienia branżowe, brak kompletnych podpisów i zaświadczeń projektanta oraz zbyt późne wprowadzanie zmian w projekcie.

Przed rozpoczęciem robót należy mieć zatwierdzoną dokumentację, złożyć zawiadomienie o rozpoczęciu prac (min. 7 dni wcześniej), ustalić kierownika budowy i geodetę, upewnić się, że projekt techniczny jest kompletny i dostępny, a także zarezerwować budżet na nieprzewidziane wydatki.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

pozwolenie na budowę błędy w projekcie budowlanym projekt budowlany projekt budowlany co zawiera dokumentacja budowlana jak przygotować projekt budowlany

Udostępnij artykuł

Przemysław Wróblewski

Przemysław Wróblewski

Nazywam się Przemysław Wróblewski i od 15 lat związany jestem z branżą budowlaną. Moje zainteresowanie tym obszarem zaczęło się w młodym wieku, gdy zafascynowałem się możliwościami, jakie daje tworzenie przestrzeni oraz budowanie czegoś trwałego. Na co dzień piszę o fachowcach i ich pracy, starając się przybliżyć czytelnikom zawiłości budownictwa oraz wyzwań, które napotykają specjaliści w tej dziedzinie. W moich tekstach skupiam się na klarownym przedstawianiu informacji, weryfikowaniu źródeł oraz porównywaniu różnych podejść do zagadnień budowlanych. Lubię upraszczać skomplikowane tematy, aby były zrozumiałe dla każdego, niezależnie od poziomu wiedzy. Moim celem jest dostarczanie użytecznych, dokładnych i aktualnych treści, które pomogą czytelnikom lepiej zrozumieć świat budownictwa oraz rolę fachowców w tym procesie.

Napisz komentarz
