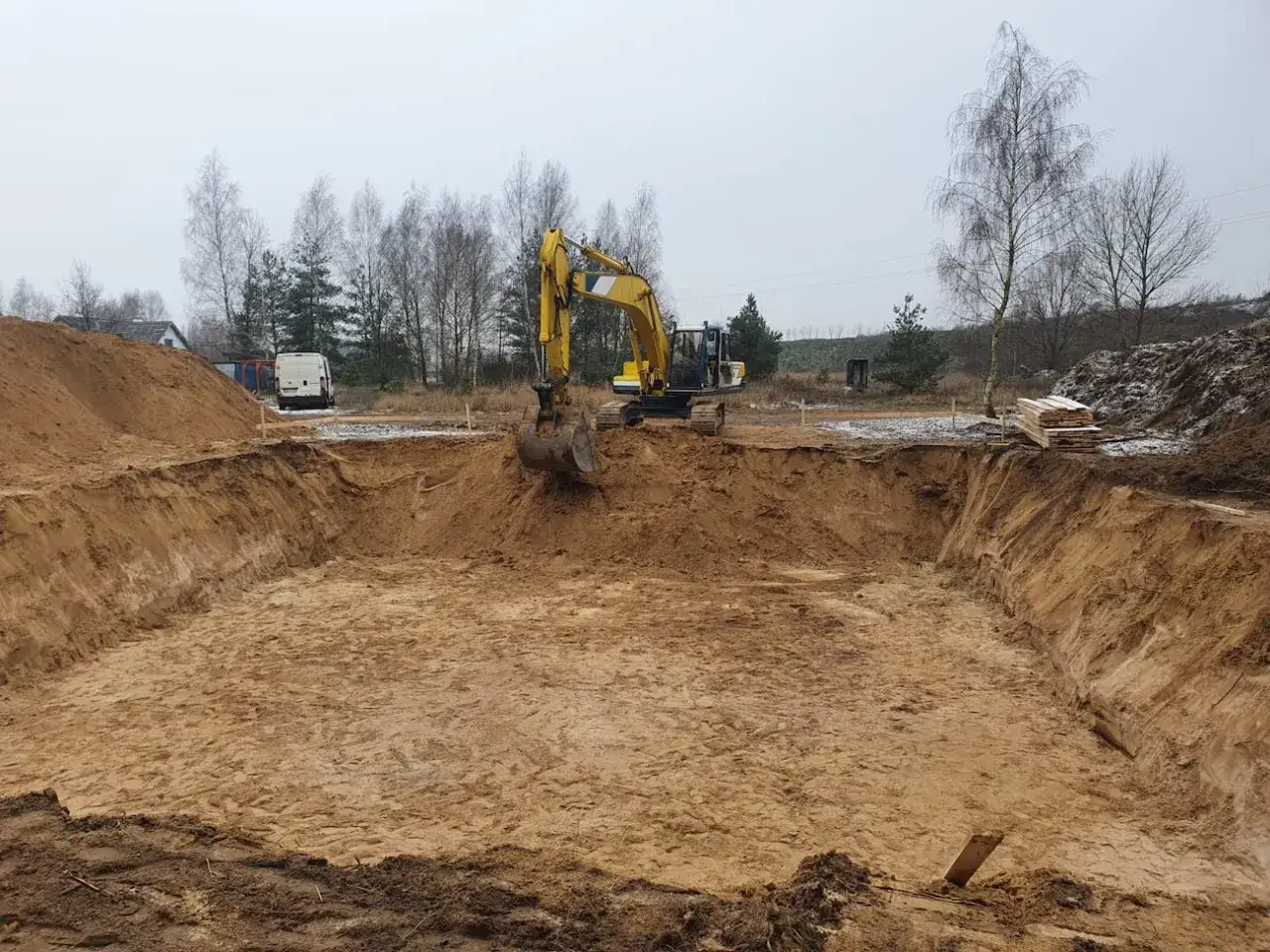

Dobrze wykonane wykopy pod fundamenty decydują o tym, czy dalsza budowa pójdzie sprawnie, czy zacznie się od poprawek. W praktyce liczy się nie tylko głębokość, ale też rodzaj gruntu, poziom wody, dostęp dla sprzętu i to, czy fundament ma być wykonany na ławach, płycie czy przy piwnicy. Poniżej pokazuję, jak ja podchodzę do tego etapu i na co zwracam uwagę, żeby uniknąć kosztownych błędów.
Co trzeba sprawdzić, zanim ruszą roboty ziemne
- Projekt i badanie gruntu mówią, na jaką głębokość zejść i czy podłoże wymaga wymiany albo odwodnienia.
- Wytyczenie geodezyjne chroni przed przesunięciem osi budynku i błędami, które później trudno i drogo skorygować.
- Rodzaj fundamentu decyduje o kształcie wykopu: wąski pod ławy, szerokoprzestrzenny pod płytę, głęboki przy piwnicy.
- Bezpieczeństwo ścian wykopu jest ważniejsze niż tempo pracy koparki, zwłaszcza na glinie i po deszczu.
- Koszt robót rośnie zwykle nie od samego kopania, ale od wywozu ziemi, trudnego dojazdu i poprawek po wodzie.
Od projektu i gruntu zaczynam, nie od koparki
Ja zawsze zaczynam od pytania, co dokładnie ma powstać na działce i na jakim podłożu stoi budynek. PIG-PIB zwraca uwagę, że przy ocenie warunków budowlanych trzeba sprawdzić poziom wody, układ warstw gruntowych oraz strefy namułów i gruntów słabych. To nie jest formalność, bo inny wykop przygotowuje się pod zwykły dom na nośnym piasku, a inny tam, gdzie pod humusem leży glina, nasyp albo wilgotne podłoże.
W praktyce sprawdzam trzy rzeczy: rodzaj fundamentu, warunki wodno-gruntowe i rzeczywiste wymiary z projektu. Jeśli dokumentacja mówi o ławach, ale na działce widać wysoki poziom wody albo miękki nasyp, nie ma sensu udawać, że problem zniknie po wejściu koparki. Wtedy lepiej od razu skonsultować zakres robót z kierownikiem budowy lub konstruktorem niż poprawiać wszystko po fakcie.
Na tym etapie ważna jest też geodezja. Oś budynku i narożniki muszą być wyznaczone dokładnie, bo nawet niewielkie przesunięcie potrafi później skomplikować ściany fundamentowe, izolację i przyłącza. Kiedy ten fundament organizacyjny jest ustawiony, można przejść do samego placu robót.

Jak przygotowuję teren przed wejściem koparki
Najwięcej problemów wcale nie zaczyna się od kopania, tylko od logistyki. Na ciasnych działkach w Krakowie i okolicach często trudniejszy od samego robót ziemnych jest dojazd, miejsce na urobek i bezpieczne ustawienie sprzętu. Jeśli tego nie zaplanuję wcześniej, koparka staje, a razem z nią cały harmonogram.
- Usuwam humus - czyli wierzchnią, żyzną warstwę ziemi. Nie nadaje się ona pod fundament, bo jest zbyt słaba i nierówna.
- Wytyczam strefę pracy - oznaczam osie, narożniki i miejsce, w którym może stanąć sprzęt.
- Sprawdzam uzbrojenie terenu - kabel, wodociąg, gaz i inne instalacje trzeba znać przed pierwszym łyżkowaniem.
- Organizuję składowanie urobku - ziemi nie odkłada się przy samej krawędzi wykopu, bo obciąża skarpę i pogarsza bezpieczeństwo.
- Planowałem dojazd - na słabym lub wąskim wjeździe często lepiej pracuje minikoparka niż duża maszyna, nawet jeśli jest wolniejsza.
Warto też przygotować miejsce na materiały i ewentualny wywóz ziemi. Gdy wjazd jest błotnisty albo działka ma spadek, koparka nie pracuje efektywnie, a cena rośnie szybciej niż same metry sześcienne wykopu. Po takim przygotowaniu można już sensownie dopasować technologię do rodzaju fundamentu.
Rodzaj fundamentu zmienia kształt wykopu
To jest punkt, który inwestorzy często bagatelizują. Inaczej wygląda wykop pod ławy, inaczej pod płytę fundamentową, a jeszcze inaczej pod piwnicę czy punktowe stopy pod słupy. Sam kształt wykopu wpływa potem na zbrojenie, izolację, odwodnienie i czas robót.
| Rodzaj fundamentu | Jak wygląda wykop | Kiedy ma sens | Co utrudnia pracę |
|---|---|---|---|
| Ławy fundamentowe | Wąskie wykopy pod ścianami nośnymi, z równym dnem | Standardowy dom bez piwnicy | Miękki grunt, dużo załamań ścian, ciasna działka |
| Płyta fundamentowa | Wykop szerokoprzestrzenny pod całą powierzchnią budynku | Słabsze grunty, szybkie zamknięcie stanu zero | Wymaga bardzo dokładnej niwelacji i dobrego przygotowania podłoża |
| Piwnica | Głębszy wykop z zabezpieczeniem ścian i często z odwodnieniem | Gdy potrzebna jest dodatkowa przestrzeń użytkowa | Woda gruntowa, większa kubatura ziemi, wyższy koszt |
| Stopy fundamentowe | Punktowe wykopy pod słupy lub elementy nośne | Garaże, zadaszenia, konstrukcje punktowe | Kolizje z instalacjami i większa potrzeba precyzji lokalizacji |

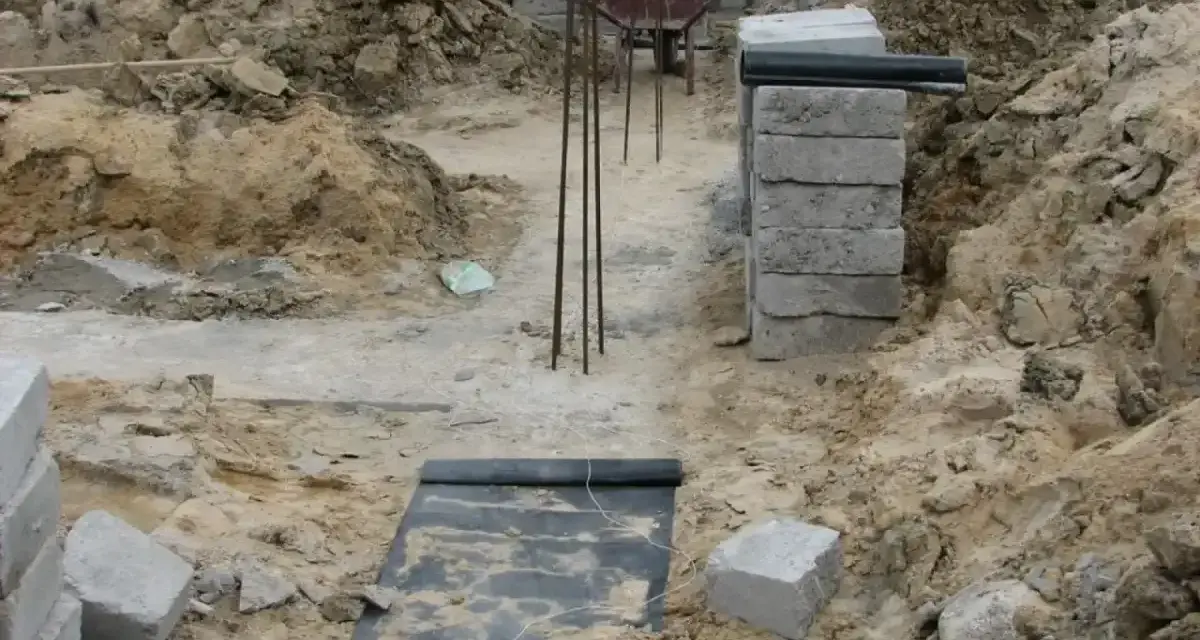

Przy ławach po pierwszym wybieraniu ziemi zwykle zostaje jeszcze etap dopracowania dna, żeby nie naruszyć gruntu rodzimego. Jeśli podłoże jest słabsze, pod ławą pojawia się także chudy beton, czyli cienka warstwa betonu przygotowująca podłoże pod dalsze prace. Przy płycie najważniejsza jest równość całej powierzchni, bo każda różnica wysokości działa potem na cały budynek.
Gdy rodzaj fundamentu jest już jasny, najważniejsze staje się bezpieczne zejście na właściwą głębokość.
Jak pilnuję głębokości i bezpieczeństwa robót
W Polsce przyjmuje się zwykle granicę przemarzania gruntu w zakresie od 0,8 do 1,4 m, więc głębokości nie wyznacza się „na oko”. Według GUNB w gruntach zwartych wykopy o pionowych, nieumocnionych ścianach mogą mieć maksymalnie 1 m głębokości i tylko pod określonymi warunkami bezpieczeństwa. To ważne, bo osunięcie ścian, rozluźnienie dna albo podmycie wykopu potrafi zniszczyć cały wcześniejszy etap.
- Nie odkładam urobku przy krawędzi, bo ziemia dodatkowo obciąża skarpę i zwiększa ryzyko osunięcia.
- Nie wjeżdżam ciężkim sprzętem zbyt blisko krawędzi; od strony skarpy trzeba zostawić bezpieczny margines, czyli strefę, w której grunt nie powinien być dociążany.
- Po deszczu sprawdzam dno ponownie, bo rozmoknięty grunt nie nadaje się do betonowania bez korekty.
- Przy wodzie gruntowej planuję odwodnienie albo tymczasowe odpompowanie, zamiast liczyć, że „samo przeschnie”.
- Przy głębszych wykopach stosuję skarpowanie lub szalowanie, czyli zabezpieczenie ścian przed osuwaniem.
W praktyce najgorszym błędem jest pośpiech. Lepiej zatrzymać koparkę na godzinę i sprawdzić dno niż później poprawiać fundament, bo grunt pod nim był rozmoknięty albo rozgarnięty za szeroko. Kiedy bezpieczeństwo i poziom wykopu są pod kontrolą, można już policzyć realny koszt całego etapu.
Ile kosztują roboty ziemne i co podnosi rachunek
Budżet na ten etap składa się z kilku pozycji, a nie tylko z ceny za pracę koparki. W 2026 roku orientacyjne stawki rynkowe pokazują, że sam wykop to dopiero początek wydatków. Do tego dochodzą wywóz ziemi, geodeta, badanie gruntu i ewentualne odwodnienie.
| Pozycja | Orientacyjny koszt | Kiedy cena rośnie |
|---|---|---|
| Zdjęcie humusu | 7–14 zł/m2 | Przy grubej warstwie i konieczności składowania poza działką |
| Wykop mechaniczny pod ławy | 36–75 zł/m3 | Przy twardej glinie, wąskim dojeździe i większej głębokości |
| Wykop ręczny | 175–231 zł/mb | Gdy koparka nie wjedzie, a grunt trzeba wybierać ostrożnie |
| Wywóz ziemi | 46–86 zł/m3 | Przy dużej kubaturze i dalszym punkcie zrzutu |
| Geodeta | 1 200–1 300 zł | Przy większej liczbie punktów i skomplikowanym obrysie budynku |
| Badanie geotechniczne | 1 500–4 000 zł | Przy większym zakresie odwiertów i trudnym podłożu |
Najczęściej rachunek rośnie nie wtedy, gdy koparka pracuje dłużej, ale wtedy, gdy trzeba wywozić ziemię, poprawiać zbyt głęboki wykop albo walczyć z wodą. Na działkach ze spadkiem, w ciasnej zabudowie lub na gruncie gliniastym koszt bywa wyższy nawet wtedy, gdy kubatura nie wygląda groźnie na papierze. Dlatego przed wejściem sprzętu wolę mieć policzony cały pakiet, a nie tylko samą stawkę za godzinę pracy maszyny.
Kiedy te liczby mam już w głowie, wracam do jednego pytania: co zrobić, żeby po zakończeniu robót ziemnych fundament nie wymagał poprawek?
Czego pilnuję, żeby fundament nie zaczął się od poprawki
W tej branży najwięcej kosztują drobiazgi, które ktoś uznał za mało ważne. Właśnie dlatego na końcu sprawdzam nie tylko głębokość i cenę, ale też kilka rzeczy, które zwykle decydują o powodzeniu całego etapu.
- Nie zostawiam wykopu otwartego bez zabezpieczenia, zwłaszcza jeśli ma przyjść deszcz albo nocą spada temperatura.
- Nie betonuję na rozmokłym dnie, bo później problem wychodzi w nośności i wilgoci.
- Nie zakładam, że warunki są jednakowe na całej działce; jeden narożnik może być nośny, a drugi już wymagać wymiany gruntu.
- Nie traktuję rysunku jako zastępstwa dla oględzin na miejscu, bo papier nie pokaże podziemnej wody ani starego nasypu.
- Nie liczę, że duży sprzęt załatwi wszystko; czasem bez minikoparki, ręcznych poprawek i dobrego planu logistycznego nie da się zrobić tego dobrze.
Na działkach w Małopolsce bardzo często wygrywa nie największa koparka, tylko dobra organizacja: właściwe wytyczenie, sprawdzony grunt, sensowna głębokość i szybka reakcja na wodę. Jeśli ten etap jest dopięty, dalsze prace przy fundamentach idą bez nerwowych korekt, a to zwykle daje największą oszczędność czasu i pieniędzy.
